Thi công xây nhà tại Đức Hòa, Long An có những thuận lợi và thách thức riêng so với khu vực nội thành: Mặt bằng rộng rãi dễ tập kết vật tư và đưa máy móc vào, nhưng nền đất nhiều khu vực còn yếu do gần ruộng và kênh nội đồng, đòi hỏi xử lý móng kỹ. Công trình nhà 1 trệt 1 lầu mái ngói của gia chủ Phan Văn Khánh tại 682 Ấp Bình Hữu, Xã Đức Hòa Thượng, Huyện Đức Hòa là dự án Xây Dựng Kim Anh nhận thi công trọn gói – từ tư vấn, thiết kế, thi công ép cọc, làm móng, dựng khung đến lợp ngói hoàn chỉnh trong 3 tháng kể từ ngày khởi công. Bài viết ghi lại quy trình thực tế tại công trường.
Phụ lục bài viết
Thông tin tổng quan công trình tại Đức Hòa
Trước khi khởi công, gia chủ và đội kỹ thuật thống nhất khung thông số dưới đây để cố định hợp đồng trọn gói, tiến độ và phạm vi công việc. Với gói trọn gói, Xây Dựng Kim Anh chịu trách nhiệm toàn bộ – từ thiết kế, xin giấy phép xây dựng, vật tư phần thô, vật tư hoàn thiện đến nhân công – nên khung thông số này là cơ sở nghiệm thu xuyên suốt dự án.
- Chủ đầu tư: Ông Phan Văn Khánh
- Địa chỉ công trình: 682 Ấp Bình Hữu, Xã Đức Hòa Thượng, Huyện Đức Hòa, Tỉnh Long An
- Quy mô: Nhà phố 1 trệt 1 lầu, mái thái lợp ngói
- Dịch vụ: Xây nhà trọn gói (chìa khóa trao tay)
- Phong cách: Hiện đại pha cổ điển nhẹ – mái thái, mặt tiền ốp đá tự nhiên, cửa gỗ, ban công sắt
- Thời gian thi công: 3 tháng từ ngày khởi công
- Đơn vị thi công: Xây Dựng Kim Anh
Phương án thiết kế và bố trí công năng

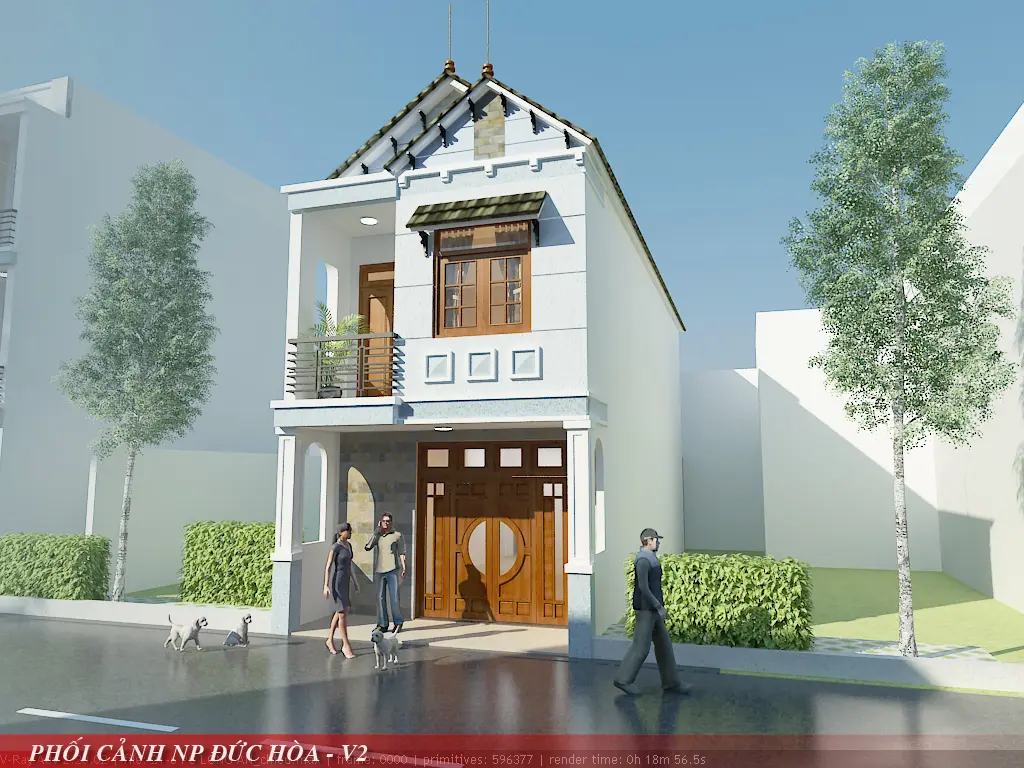

Gia chủ chọn phong cách nhà phố mái thái – kiểu nhà phổ biến và được ưa chuộng tại các vùng ven và tỉnh lân cận TP.HCM nhờ vẻ ngoài bề thế, mái dốc thoát nước nhanh, phù hợp khí hậu mưa nhiều. Mặt tiền kết hợp khối tường sơn sáng, đá ốp tự nhiên tại chân nhà và quanh khung cửa, cửa chính gỗ tạo điểm nhấn ấm áp. Đội thiết kế đưa ra hai phương án phối cảnh để gia chủ lựa chọn trước khi chốt hồ sơ thi công.
Tầng trệt bố trí phòng khách liền bếp ăn theo dạng mở, tận dụng chiều ngang để không gian sinh hoạt chung thoáng đãng. Lầu 1 đặt các phòng ngủ và ban công đón gió phía trước. Với lợi thế đất tỉnh rộng, ngôi nhà có khoảng lùi và mảng xanh hai bên, vừa tạo khoảng thở vừa thuận tiện cho việc thi công và bảo trì về sau.
Ép cọc bê tông và xử lý nền móng
Do nền đất khu vực Đức Hòa nhiều nơi có lớp đất yếu phía trên, đội kỹ thuật chọn phương án móng cọc, ép cọc bê tông cốt thép đúc sẵn (đóng cọc bê tông xuống tầng đất chịu lực) để truyền tải trọng công trình xuống lớp đất sâu, hạn chế lún lệch về sau. Cọc bê tông được vận chuyển về tập kết tại công trình và dùng xe cẩu đưa vào vị trí ép – một thuận lợi của công trình đất tỉnh có mặt bằng rộng, xe cẩu và máy ép tải vào ra dễ dàng.
"Đất tỉnh có cái lợi là máy móc vào ra thoải mái, ép được cọc tải lớn, không bị gò bó như nhà phố trong hẻm. Nhưng nền yếu thì vẫn phải ép cọc đủ độ chối, không vì đất rộng mà chủ quan bỏ qua." — KS. Nguyễn Duy Tuấn, Giám đốc Xây Dựng Kim Anh.
Sau khi ép cọc đạt độ chối thiết kế, đội thi công đập đầu cọc, bẻ thép chờ và liên kết với đài móng. Công nhân buộc cốt thép đài móng và dầm móng theo đúng đường kính, khoảng cách trong bản vẽ kết cấu. Trước khi đổ bê tông móng, đội kỹ thuật chạy thử các ống cấp – thoát nước âm sàn và ống luồn dây điện ngầm, tránh phải đục phá về sau. Bê tông móng dùng loại thương phẩm mác 250 (cường độ chịu nén 250 kg/cm², phù hợp móng và dầm sàn nhà dân dụng) — quy cách ép cọc và nghiệm thu tham chiếu theo tiêu chuẩn thi công và nghiệm thu cọc hiện hành.
Thi công kết cấu phần thân – cột, dầm, sàn lầu

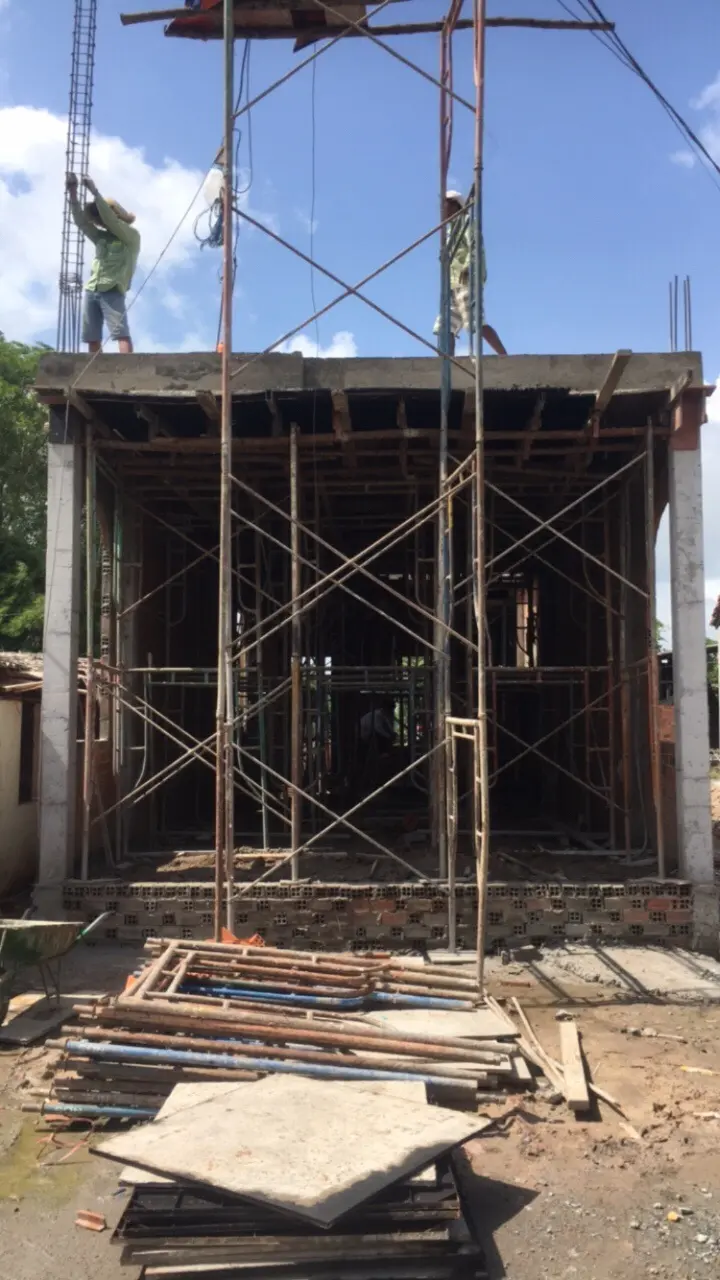

Phần thân nhà gồm hệ cột bê tông cốt thép, dầm sàn liên tục và sàn lầu bê tông toàn khối. Đội thi công lắp dựng hệ giàn giáo và cốp pha chắc chắn, đổ cột tầng trệt, chờ đủ thời gian tháo cốp pha (thường 24–36 giờ với cột) trước khi thi công sàn lầu. Sàn bê tông được bảo dưỡng bằng cách tưới nước duy trì độ ẩm liên tục trong 7 ngày sau khi đổ – công đoạn thường bị các đội khoán bỏ qua nhưng ảnh hưởng trực tiếp đến cường độ bê tông và độ bền lâu dài.
Tường bao quanh nhà xây gạch ống Tuynel (gạch đất nung có lỗ rỗng, nhẹ và cách nhiệt tốt), tường ngăn phòng dùng gạch ống tiêu chuẩn. Vì là gói trọn gói do Kim Anh cung cấp toàn bộ vật tư, mọi nguồn thép, xi măng, cát đá, gạch đều được kiểm tra theo từng đợt nhập trước khi đưa vào sử dụng. Sau khi xây xong tường từng tầng, đội kỹ thuật kiểm tra độ thẳng đứng bằng máy laser trước khi chuyển sang công đoạn tiếp theo.
Lắp khung kèo thép và lợp ngói mái thái

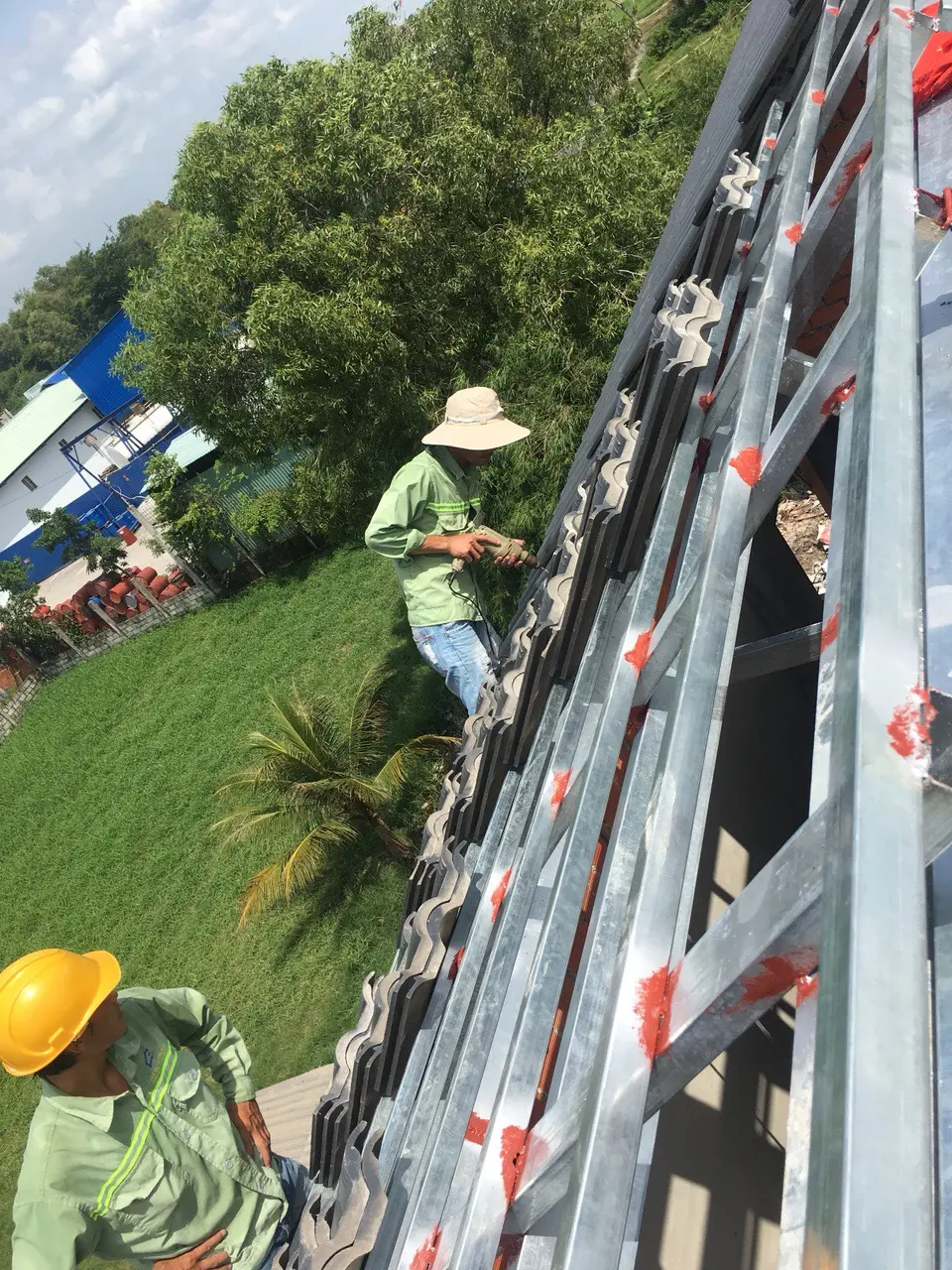

Điểm đặc trưng của công trình này là mái thái lợp ngói trên hệ khung kèo thép mạ kẽm. Sau khi đổ bê tông giằng và xây tường thu hồi tạo độ dốc mái, đội thi công lắp dựng hệ khung kèo và mè (thanh đỡ ngang để gác ngói) bằng thép mạ kẽm – vật liệu nhẹ, chống gỉ, lắp nhanh và chịu lực tốt hơn kèo gỗ truyền thống. Khoảng cách mè được tính theo đúng quy cách của loại ngói sử dụng để viên ngói gác khít, không xô lệch.
Đội thi công lợp ngói từ dưới lên theo từng hàng, mỗi viên cố định bằng vít chuyên dụng để chống tốc mái khi mưa gió – yếu tố quan trọng với vùng có mưa nhiều như Long An. Các vị trí nóc mái, rìa mái và khe tiếp giáp xử lý kỹ bằng ngói nóc và ngói rìa đồng bộ, đảm bảo kín nước và thẩm mỹ. Đội kỹ thuật kiểm tra độ phẳng của mái và độ chắc của từng điểm bắt vít trước khi nghiệm thu hạng mục mái.
Tô trát, chống thấm và hoàn thiện
Sau khi xong phần kết cấu và mái, đội chuyển sang tô trát hai lớp – lớp lót và lớp tinh – để mặt tường đạt độ phẳng cần thiết cho sơn và ốp lát. Đội kỹ thuật xử lý chống thấm các vị trí xung yếu: Cổ ống xuyên sàn, mép sàn vệ sinh, chân tường tiếp giáp đất và các khe tiếp giáp mái với tường. Hệ điện nước âm tường đi hoàn chỉnh, kiểm tra thông mạch và thử áp lực nước trước khi tô che kín.
Vì là gói trọn gói, toàn bộ vật tư hoàn thiện – sơn, gạch lát, thiết bị vệ sinh, đèn, cửa – đều do Kim Anh cung cấp theo đúng chủng loại ghi trong hợp đồng, gia chủ không phải tự đi mua sắm. Đội lát gạch sàn, ốp gạch bếp và nhà vệ sinh, lắp đặt thiết bị, sơn hoàn thiện theo bảng màu gia chủ duyệt, trước khi chạy thử hệ thống điện nước và nghiệm thu từng hạng mục.
Vì sao gia chủ tại Long An nên chọn dịch vụ xây nhà trọn gói?
Gói trọn gói (chìa khóa trao tay) phù hợp với gia chủ bận rộn hoặc ở xa công trình, không có thời gian đi mua vật tư hay giám sát mỗi ngày. Nhà thầu lo toàn bộ – từ thiết kế, ép cọc, làm móng, phần thô, mái đến vật tư hoàn thiện và bàn giao nhà ở được ngay. Anh Khánh chọn phương án này vì muốn một đầu mối chịu trách nhiệm xuyên suốt, tránh tình trạng "đổ lỗi qua lại" giữa các đội thi công khi tự thuê khoán từng phần.
Gia chủ đang cân nhắc giữa các gói có thể tham khảo báo giá xây nhà trọn gói Long An để so sánh chi tiết hạng mục và chủng loại vật tư, hoặc xem thêm các công trình xây nhà trọn gói tại Long An mà Kim Anh đã bàn giao.
Cam kết của Xây Dựng Kim Anh tại công trình Long An
Mọi công trình do Xây Dựng Kim Anh nhận thi công đều áp dụng hệ 3 lớp bảo vệ chất lượng: Giám sát kỹ thuật trực tiếp tại hiện trường, kiểm tra mẫu vật tư theo từng đợt nhập, và nghiệm thu từng giai đoạn có biên bản ký xác nhận với gia chủ. Hợp đồng trọn gói có bảng bóc tách khối lượng và chủng loại vật tư rõ ràng để gia chủ đối chiếu, kèm điều khoản phạt tiến độ nếu chậm bàn giao do lỗi nhà thầu – cam kết bằng văn bản, không phải lời hứa miệng.
Là một công ty xây dựng nhận thi công tại Long An và các tỉnh lân cận TP.HCM, Kim Anh có kinh nghiệm thi công nhà phố, nhà mái thái tại khu vực đất tỉnh – hiểu rõ đặc thù nền đất, khí hậu mưa nhiều và yêu cầu vận chuyển vật tư đường xa.
Liên hệ tư vấn xây nhà trọn gói tại Đức Hòa, Long An
Gia chủ đang chuẩn bị xây nhà tại Đức Hòa Thượng, Đức Hòa Hạ, Hậu Nghĩa hoặc các xã lân cận Huyện Đức Hòa có thể liên hệ Xây Dựng Kim Anh để được khảo sát hiện trạng và tư vấn phương án thi công miễn phí trong 24 giờ. Đội kỹ thuật xuống tận công trình đo đạc, đánh giá nền đất và lập báo giá sơ bộ theo quy mô thực tế.
- Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, Huyện Hóc Môn
- Hotline / Zalo: 0397.066.847
- Email: kientruckimanh@gmail.com
Bài viết ghi nhận quy trình thi công thực tế tại công trình nhà anh Phan Văn Khánh – 682 Ấp Bình Hữu, Xã Đức Hòa Thượng, Huyện Đức Hòa, Tỉnh Long An – do đội kỹ thuật Xây Dựng Kim Anh trực tiếp thực hiện.
