Khu vực Hiệp Phú – Quận 9 cũ, nay thuộc TP Thủ Đức, TP.HCM – là một trong những vùng phát triển nhà ở dân dụng nhanh nhất phía Đông TP.HCM. Gia chủ xây nhà tại đây thường quan tâm ba điểm: Nền đất một số lô còn yếu, nhiều nhà nằm trong hẻm khiến việc vận chuyển vật tư khó khăn, và nhu cầu một mặt tiền bề thế tương xứng khu dân cư mới. Công trình nhà phố 1 trệt 2 lầu có tum của gia chủ Hà Ngọc Toàn tại Phường Hiệp Phú là dự án Xây Dựng Kim Anh nhận thi công trọn gói – Từ tư vấn, thiết kế, xin GPXD, thi công làm móng, dựng khung đến bàn giao hoàn thiện trong 4 tháng kể từ ngày khởi công. Bài viết ghi lại quy trình thực tế tại công trường.
Phụ lục bài viết
Thông tin tổng quan công trình tại Hiệp Phú
Trước khi khởi công, gia chủ và đội kỹ thuật thống nhất khung thông số dưới đây để cố định hợp đồng trọn gói, tiến độ và phạm vi công việc. Với gói trọn gói, Xây Dựng Kim Anh chịu trách nhiệm toàn bộ – từ tư vấn, thiết kế, xin GPXD, vật tư phần thô, vật tư hoàn thiện đến nhân công – nên khung thông số này là cơ sở nghiệm thu xuyên suốt dự án.
- Chủ đầu tư: Ông Hà Ngọc Toàn
- Địa chỉ công trình: 118/22B Trương Văn Thành, Phường Hiệp Phú, TP Thủ Đức (Quận 9 cũ)
- Quy mô: Nhà phố 1 trệt 2 lầu + tum thang (sân thượng)
- Dịch vụ: Xây nhà trọn gói (chìa khóa trao tay)
- Phong cách: Mái thái pha cổ điển nhẹ – mặt tiền ốp đá tự nhiên, ban công, cửa sổ vòm
- Thời gian thi công: 4 tháng từ ngày khởi công
- Tình trạng: Đã hết thời gian bảo hành hoàn thiện.
- Đơn vị thi công: Xây Dựng Kim Anh
Lưu ý về địa giới hành chính: Địa chỉ công trình trước đây thuộc Quận 9, TP.HCM; sau khi sáp nhập, khu vực này nay thuộc TP Thủ Đức. Bài viết dùng song song cả hai tên gọi để gia chủ tra cứu thuận tiện theo cả địa chỉ cũ và mới.
Phương án thiết kế và bố trí công năng
Gia chủ chọn phong cách mái thái pha cổ điển nhẹ – kiểu nhà được ưa chuộng tại khu dân cư mới phía Đông thành phố nhờ vẻ ngoài bề thế, mái dốc thoát nước nhanh. Mặt tiền kết hợp khối tường sơn sáng, đá ốp tự nhiên tại chân nhà, cửa sổ vòm và ban công tạo điểm nhấn. Với quy mô 1 trệt 2 lầu cộng tum thang, ngôi nhà có đủ không gian cho gia đình nhiều thế hệ, đồng thời tận dụng sân thượng làm khoảng thở và phơi phóng.
Tầng trệt bố trí phòng khách liền bếp ăn dạng mở để tận dụng chiều sâu lô đất; hai lầu trên bố trí các phòng ngủ và phòng thờ. Tum thang trên cùng vừa che cầu thang vừa mở lối ra sân thượng, giúp thông gió và lấy sáng cho giếng thang xuyên suốt các tầng – giải pháp quan trọng với nhà phố hẹp ngang.
Thi công phần móng và đà kiềng

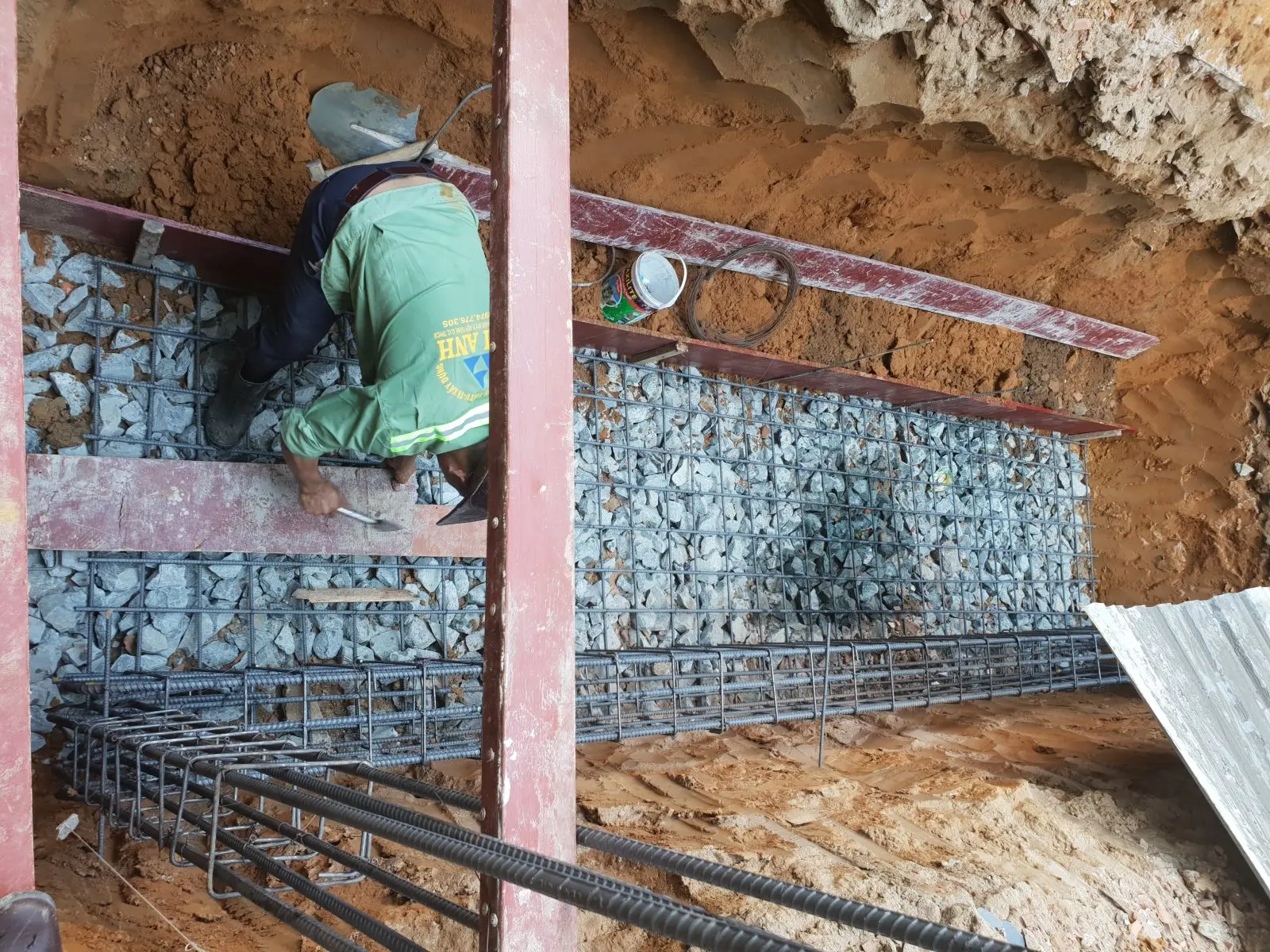

Đội kỹ thuật xuống công trình đo đạc ranh đất, kiểm tra tường nhà liền kề và đánh giá nền đất trước khi chốt phương án móng. Sau khi đào hố móng theo bản vẽ kết cấu, công nhân gia cố nền, xếp đá hộc làm lớp đệm và buộc cốt thép đài móng, dầm móng cùng hệ đà kiềng (hệ dầm liên kết các đầu cột, truyền tải đều xuống nền và giằng giữ chân cột). Thép chờ cột neo sẵn vào đài để liên kết với hệ khung tầng trên.
Trước khi đổ bê tông, đội kỹ thuật chạy thử các ống cấp – thoát nước âm sàn và ống luồn dây điện ngầm, tránh phải đục phá về sau. Đội thi công dùng bê tông mác 250 (loại bê tông có cường độ chịu nén 250 kg/cm², phù hợp móng và dầm sàn nhà dân dụng) cho phần móng và đà kiềng. Vì là gói trọn gói do Kim Anh cung cấp toàn bộ vật tư, mọi nguồn thép, xi măng, cát đá đều được kiểm tra theo từng đợt nhập trước khi đưa vào sử dụng.
Xây tường bao và lên khung từng tầng

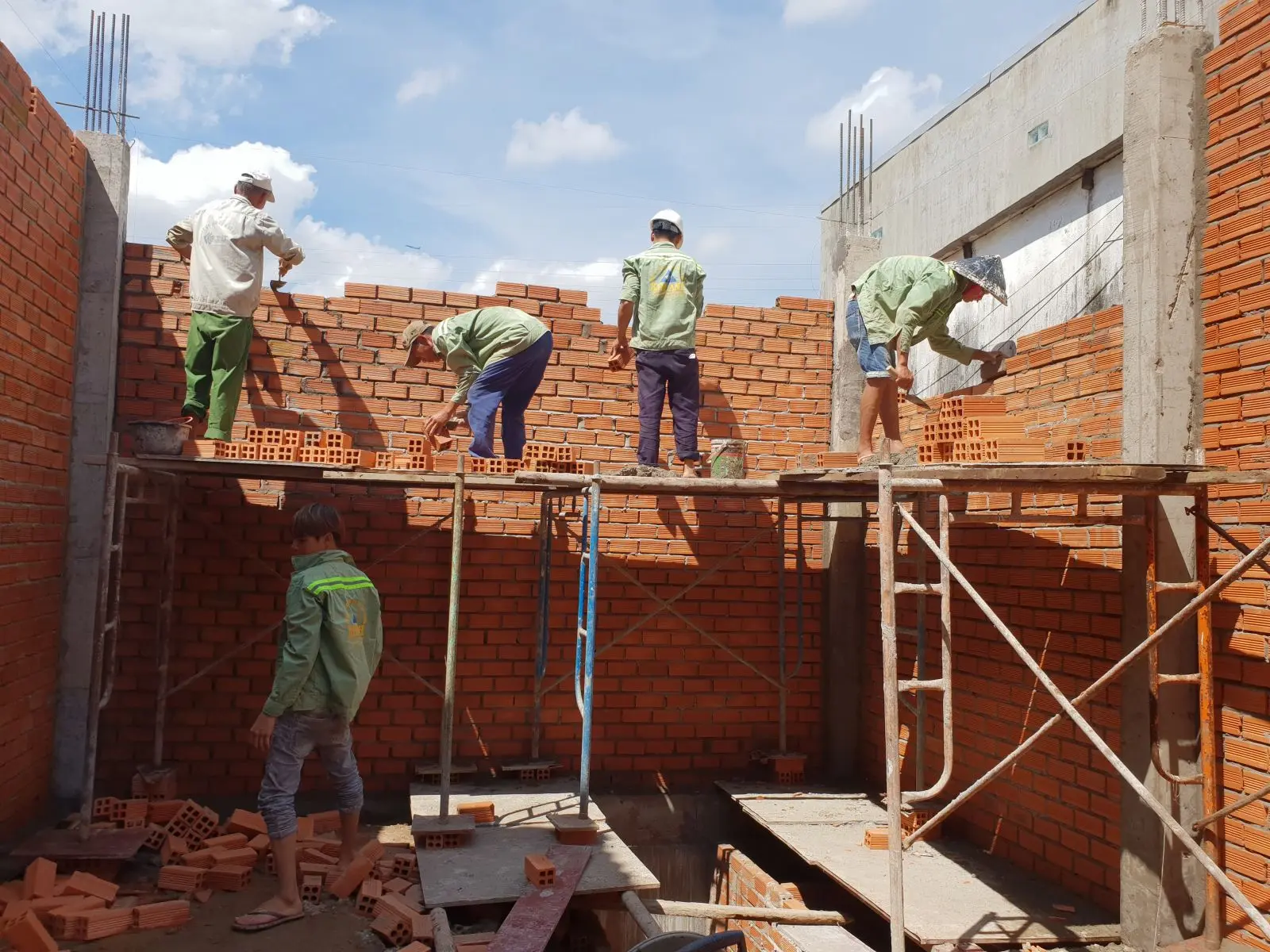

Sau khi hoàn tất móng, đội thi công dựng hệ cột bê tông cốt thép và xây tường bao quanh nhà bằng gạch ống Tuynel (gạch đất nung có lỗ rỗng, nhẹ và cách nhiệt tốt), tường ngăn phòng dùng gạch ống tiêu chuẩn. Công nhân xây theo từng đợt, kết hợp giàn giáo chắc chắn để thao tác an toàn ở độ cao. Mạch vữa được căn đều, tường xây bám theo dây dọi và cữ để đảm bảo thẳng hàng, vuông góc.
Sau khi xây xong tường mỗi tầng, đội kỹ thuật kiểm tra độ thẳng đứng của tường bằng máy laser trước khi chuyển sang công đoạn tiếp theo. Vữa xây trộn tại công trình bằng máy trộn để đảm bảo tỷ lệ cấp phối đồng đều, tránh tình trạng vữa chỗ đặc chỗ loãng làm giảm độ bám và dễ nứt sau này. Đây là khâu tưởng đơn giản nhưng ảnh hưởng trực tiếp đến chất lượng lớp tô và độ bền tường về lâu dài.

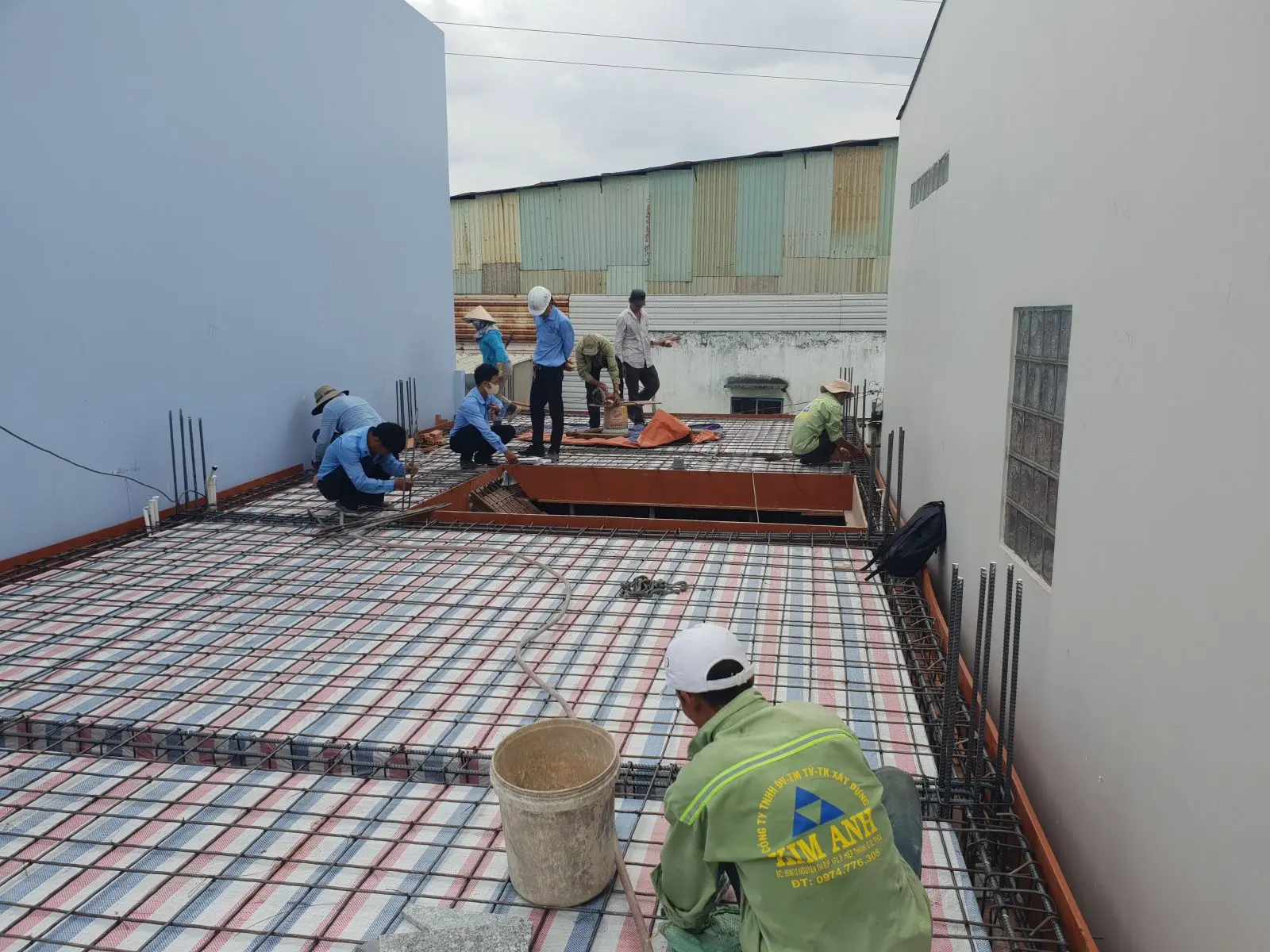

Đan thép và đổ bê tông sàn
Trước mỗi lần đổ bê tông sàn, công nhân đan thép thành lưới hai lớp theo đúng đường kính và khoảng cách trong bản vẽ kết cấu, kê con kê đảm bảo lớp bê tông bảo vệ thép (khoảng hở giữa thép và cốp pha). Đội giám sát đối chiếu hồ sơ thiết kế với hiện trạng – kiểm tra khoảng cách thép (Khoảnh cách thép sàn A20), vị trí thép mũ tại gối dầm và điểm chờ cho hệ điện nước âm sàn – trước khi cho phép đổ bê tông.
Đội thi công dùng bê tông tươi thương phẩm cho sàn để cấp phối đồng đều và rút ngắn thời gian đổ. Trong lúc đổ, công nhân đầm dùi kỹ để bê tông đặc chắc, không rỗ, đặc biệt tại các vị trí dày thép như gối dầm. Sau khi đổ, đội tưới nước bảo dưỡng duy trì độ ẩm liên tục trong 7 ngày – công đoạn thường bị các đội khoán bỏ qua nhưng ảnh hưởng trực tiếp đến cường độ bê tông cuối cùng và độ bền lâu dài của sàn.
Hoàn thiện phần thô và chuẩn bị tô trát

Khi hệ khung, sàn và tường bao đã lên đủ các tầng cùng tum thang, công trình bước vào giai đoạn hoàn thiện phần thô. Đội thi công xây bậc cầu thang, lắp lanh tô trên các ô cửa, hoàn thiện tường thu hồi và mái, đồng thời đi hệ điện nước âm tường. Nhìn từ ngoài, khối nhà 1 trệt 2 lầu cùng tum thang đã định hình rõ chiều cao và tỷ lệ mặt đứng theo đúng phối cảnh thiết kế.
Tô trát và xử lý chống thấm

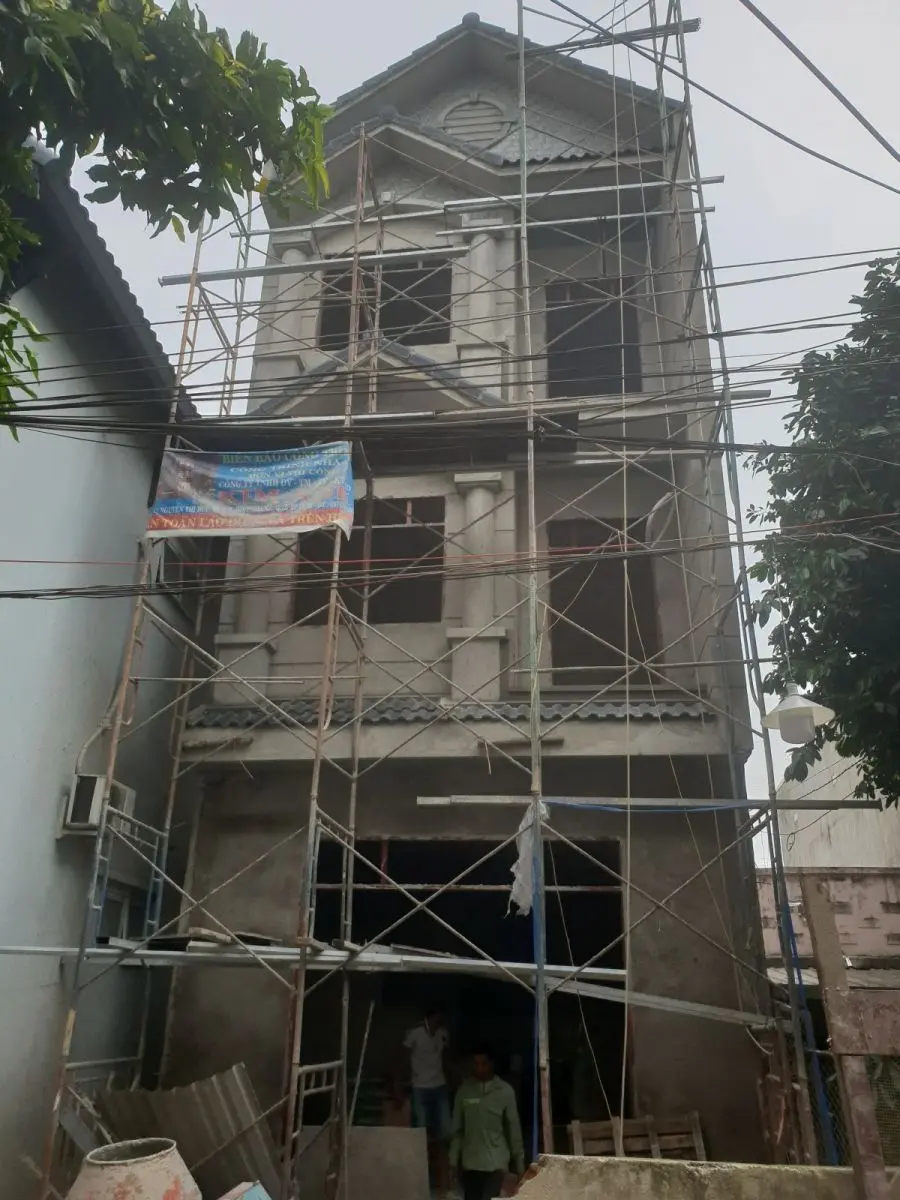

Giai đoạn tô trát thực hiện hai lớp – lớp lót và lớp tinh – để mặt tường đạt độ phẳng cần thiết cho sơn và ốp lát. Đội kỹ thuật xử lý chống thấm các vị trí xung yếu trước khi tô lớp ngoài: cổ ống xuyên sàn, mép sàn vệ sinh, chân tường tiếp giáp đất, sàn sân thượng và các khe tiếp giáp mái với tường. Hệ điện nước âm tường đi hoàn chỉnh, kiểm tra thông mạch và thử áp lực nước trước khi tô che kín.
Với mặt tiền có chi tiết phào chỉ và khối cổ điển, đội tô đặc biệt cẩn thận ở các đường gờ và góc cạnh để giữ nét sắc gọn – yếu tố quyết định độ "ăn ảnh" của mặt tiền sau khi sơn. Lớp tô tinh được làm phẳng bằng thước nhôm dài, kiểm tra độ phẳng bằng đèn rọi ngang trước khi nghiệm thu chuyển sang sơn bả.
Khoác áo mới – sơn hoàn thiện mặt tiền

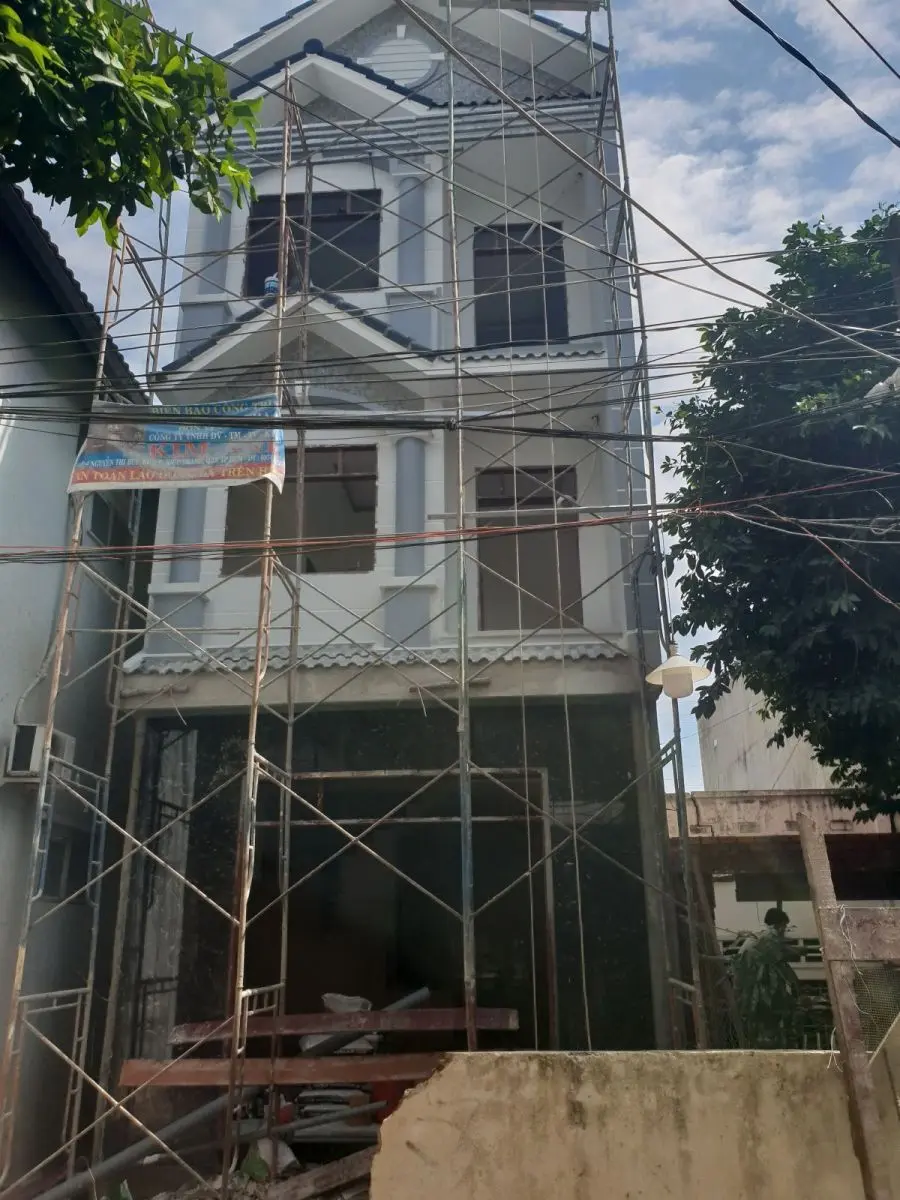

Bước cuối của phần nhìn thấy được là sơn hoàn thiện. Đội thi công bả matit làm phẳng bề mặt, chà nhám rồi lăn sơn lót chống kiềm trước khi phủ các lớp sơn màu hoàn thiện. Mặt tiền nhà anh Toàn hoàn thiện theo tông sáng chủ đạo kết hợp điểm nhấn đậm tại phào chỉ và mái – phong cách cổ điển nhẹ, sạch sẽ và bền màu theo thời gian. Toàn bộ sơn, bả và vật tư hoàn thiện đều do Kim Anh cung cấp theo đúng chủng loại ghi trong hợp đồng trọn gói.
Trước khi bàn giao, đội kỹ thuật chạy thử toàn bộ hệ thống điện – nước, kiểm tra rò rỉ tại các điểm nối, vệ sinh tổng thể và lập biên bản nghiệm thu từng hạng mục với gia chủ. Sau bàn giao, công trình được bảo hành theo cam kết trong hợp đồng trọn gói.
Vì sao gia chủ tại TP Thủ Đức nên chọn dịch vụ xây nhà trọn gói?
Gói trọn gói (chìa khóa trao tay) phù hợp với gia chủ bận rộn, không có thời gian đi mua vật tư hay giám sát công trường mỗi ngày. Nhà thầu lo toàn bộ – từ thiết kế, xin phép, làm móng, phần thô đến vật tư hoàn thiện và bàn giao nhà ở được ngay. Anh Toàn chọn phương án này vì muốn một đầu mối chịu trách nhiệm xuyên suốt, tránh tình trạng "đổ lỗi qua lại" giữa các đội thi công khi tự thuê khoán từng phần.
Gia chủ đang cân nhắc giữa các gói có thể tham khảo báo giá xây nhà trọn gói để so sánh chi tiết hạng mục và chủng loại vật tư, hoặc xem thêm các công trình xây nhà trọn gói tại TP Thủ Đức mà Kim Anh đã bàn giao.
Cam kết của Xây Dựng Kim Anh tại công trình TP Thủ Đức
Mọi công trình do Xây Dựng Kim Anh nhận thi công đều áp dụng hệ 3 lớp bảo vệ chất lượng: giám sát kỹ thuật trực tiếp tại hiện trường, kiểm tra mẫu vật tư theo từng đợt nhập, và nghiệm thu từng giai đoạn có biên bản ký xác nhận với gia chủ. Hợp đồng trọn gói có bảng bóc tách khối lượng và chủng loại vật tư rõ ràng để gia chủ đối chiếu, kèm điều khoản phạt tiến độ nếu chậm bàn giao do lỗi nhà thầu – cam kết bằng văn bản, không phải lời hứa miệng.
Là một công ty xây dựng nhận thi công tại TP Thủ Đức và các quận lân cận, Kim Anh có kinh nghiệm thi công nhà phố tại khu dân cư mới phía Đông thành phố – hiểu rõ đặc thù nền đất, vận chuyển vật tư trong hẻm và phối hợp với hàng xóm liền kề trong suốt quá trình thi công.
Liên hệ tư vấn xây nhà trọn gói tại Hiệp Phú, TP Thủ Đức
Gia chủ đang chuẩn bị xây nhà tại Hiệp Phú, Tăng Nhơn Phú, Phước Long hoặc các khu vực lân cận TP Thủ Đức (Quận 9 cũ) có thể liên hệ Xây Dựng Kim Anh để được khảo sát hiện trạng và tư vấn phương án thi công miễn phí trong 24 giờ. Đội kỹ thuật xuống tận công trình đo đạc, đánh giá nền đất, kiểm tra lối vào và lập báo giá sơ bộ theo quy mô thực tế.
- Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, Huyện Hóc Môn
- Hotline / Zalo: 0397.066.847
- Email: kientruckimanh@gmail.com
Bài viết ghi nhận quy trình thi công thực tế tại công trình nhà anh Hà Ngọc Toàn – 118/22B Trương Văn Thành, Phường Hiệp Phú, TP Thủ Đức (Quận 9 cũ) – do đội kỹ thuật Xây Dựng Kim Anh trực tiếp thực hiện.
