Cả một đời chắt bóp, gồng gánh vay mượn được vài tỷ bạc chỉ mong xây một tổ ấm đàng hoàng để an cư lạc nghiệp. Thế nhưng, thay vì niềm vui tân gia, không ít gia chủ lại phải nếm trái đắng, đứng chết lặng giữa công trình dang dở, nhìn đống sắt thép đang từng ngày gỉ sét phơi sương phơi nắng. Cuộc gọi đến số điện thoại quen thuộc chỉ nhận lại tiếng "ò í e" vô hồn, công trường vắng tanh không một bóng thợ. Đó là hiện thực tàn khốc, là tận cùng của sự uất ức khi vướng phải vấn nạn nhà thầu xây dựng bỏ trốn.
Trong bối cảnh thị trường vàng thau lẫn lộn, việc "chọn mặt gửi vàng" sai lầm không chỉ cướp đi tài sản mà còn vắt kiệt sức lực, tinh thần của cả một gia đình. Làm thế nào để nhận diện những kẻ lừa đảo đội lốt nhà thầu? Và nếu sự đã rồi, đâu là phao cứu sinh pháp lý dành cho bạn?
📌 Tóm tắt từ chuyên gia:
Rủi ro thầu xây dựng ôm tiền bỏ trốn thường bắt nguồn từ những cạm bẫy báo giá siêu rẻ và sự nới lỏng trong quản lý dòng tiền của gia chủ. Các dấu hiệu nhận biết bao gồm: Báo giá phá giá thị trường, hối thúc ký hợp đồng, liên tục đòi tạm ứng tiền vượt xa tiến độ thực tế, vật tư đưa vào công trường nhỏ giọt và thợ thuyền đình công vì nợ lương. Để phòng tránh, gia chủ tuyệt đối không tạm ứng quá 15% giá trị hợp đồng, chỉ giải ngân khi đã nghiệm thu khối lượng và bắt buộc phải có điều khoản phạt nặng trong hợp đồng pháp lý. Nếu thầu đã bỏ trốn, cần lập tức lập vi bằng hiện trạng, trình báo cơ quan chức năng và tìm kiếm một đơn vị uy tín để kiểm định, tiếp quản phần việc dang dở.
Phụ lục bài viết
"Ác mộng" thầu bỏ của chạy lấy người: Thiệt hại khôn lường cho gia chủ
Sự việc một nhà thầu đột ngột biến mất khỏi công trình không đơn thuần là một sự cố chậm tiến độ. Đó là một cơn địa chấn giáng trực tiếp vào nền tảng tài chính và cuộc sống của gia đình bạn. Khi một nhà thầu thi công chây ì rồi dẫn đến bỏ trốn, những thiệt hại mà gia chủ phải gánh chịu là không thể đong đếm:
-
Mất trắng dòng tiền tỷ, nguy cơ vỡ nợ: Đây là cú sốc lớn nhất. Thông thường, thầu cỏ bỏ trốn khi đã "moi" được của gia chủ từ 40% đến 60% tổng giá trị hợp đồng (nhờ các chiêu trò xin ứng trước để mua vật tư, trả công thợ). Mất đi số tiền khổng lồ này, nhiều gia đình rơi vào cảnh tay trắng, nợ nần chồng chất mà nhà thì không có để ở.
-
Công trình dang dở, kết cấu suy giảm nghiêm trọng: Bê tông, sắt thép phơi trần dưới điều kiện thời tiết khắc nghiệt (nắng gắt, mưa dầm) của khí hậu Việt Nam sẽ nhanh chóng xuống cấp. Thép chờ hoen gỉ làm giảm độ bám dính, tường xây dở dang ngấm nước nứt nẻ. Chi phí để "cứu" một công trình hỏng hóc, đập đi xây lại hệ thống kết cấu lỗi nhiều khi còn tốn kém hơn việc xây mới từ đầu.
-
Vướng vào vòng xoáy pháp lý, kiện tụng kéo dài: Việc làm thủ tục thanh lý hợp đồng đơn phương với kẻ đã lẩn trốn, giải quyết các khoản nợ vật tư mà thầu cũ để lại tại địa phương, hay xin gia hạn giấy phép xây dựng là một hành trình rườm rà, tiêu tốn rất nhiều thời gian và tiền bạc.
-
Tổn thất tinh thần nghiêm trọng: Áp lực từ họ hàng, gia đình lục đục, cãi vã vì đổ lỗi cho nhau trong việc chọn thầu. Giấc mơ về ngôi nhà mới biến thành một nỗi ám ảnh kinh hoàng kéo dài hàng tháng, thậm chí hàng năm trời.
Bắt mạch 5 dấu hiệu nhà thầu chuẩn bị ôm tiền bỏ trốn
Không một kẻ lừa đảo nào tự dưng bốc hơi chỉ sau một đêm mà không để lại dấu vết. Quá trình "rút ruột" và chuẩn bị bài chuồn luôn có những tín hiệu cảnh báo. Việc nắm bắt các dấu hiệu nhà thầu lừa đảo từ sớm sẽ giúp bạn kịp thời siết chặt hầu bao, dừng hợp đồng trước khi thiệt hại vượt quá tầm kiểm soát.
1. Báo giá rẻ sập sàn để "chăn gà", hối thúc ký hợp đồng nhanh
"Của rẻ là của ôi" – câu nói này luôn đúng và đặc biệt tàn nhẫn trong ngành xây dựng. Những công ty, tổ đội "ma" thường đưa ra mức giá rẻ hơn thị trường từ 20% - 30% để đánh vào tâm lý ham rẻ của gia chủ.
Bảng báo giá của họ thường rất chung chung, không bóc tách rõ ràng khối lượng, chủng loại vật tư. Mục đích duy nhất của mức giá "không tưởng" này là mồi nhử để bạn nhanh chóng sập bẫy. Ngay khi bạn tỏ vẻ ưng ý, chúng sẽ dùng mọi lời lẽ đường mật, thậm chí tạo áp lực "chương trình khuyến mãi sắp hết" để ép bạn ký hợp đồng và đóng ngay một khoản tiền cọc lớn.
2. Viện đủ lý do để đòi tạm ứng vượt xa khối lượng thực tế
Đây là thủ đoạn kinh điển nhất. Khi công trình vừa khởi công hoặc mới chỉ đào xong cái móng, nhà thầu liên tục kêu ca khó khăn và vòi vĩnh tạm ứng tiền xây nhà.
⚠️ CẢNH BÁO "RÚT RUỘT" TÀI CHÍNH:
Những lý do "kinh điển" thường được đưa ra là: “Giá thép ngày mai tăng mạnh, anh/chị cho em ứng 200 triệu để ôm hàng giữ giá”; “Sắp đến lễ rồi, cho em ứng trước tiền trả lương cho anh em công nhân có tinh thần làm việc”; "Ngân hàng đang siết room tín dụng, công ty kẹt dòng vốn đột xuất"... > Nhớ kỹ: Một nhà thầu không đủ vốn lưu động lo vài chục triệu tiền công thợ thì hoàn toàn không đủ tư cách và năng lực để xây dựng khối tài sản tiền tỷ của bạn. Hành vi đòi tiền vượt khối lượng thi công chính là tiếng chuông báo động đỏ về nguy cơ mất khả năng thanh khoản và chuẩn bị "bỏ của chạy lấy người".
3. Vật tư đưa vào công trình nhỏ giọt, thợ thuyền thưa thớt
Khi tiền đã vào túi, sự hăng hái ban đầu lập tức biến mất. Bạn sẽ nhận thấy công trường ngày càng vắng lặng. Lượng thợ từ 10 người sụt xuống chỉ còn 2-3 người làm việc cầm chừng. Vật tư xi măng, sắt thép, gạch cát thay vì được tập kết đầy đủ cho từng giai đoạn thì lại được chở đến nhỏ giọt từng chuyến một.
Nguyên nhân sâu xa là do nhà thầu đã dùng tiền tạm ứng của bạn đắp vào các khoản nợ cũ hoặc tiêu xài cá nhân, không còn tiền để thanh toán cho đại lý vật liệu xây dựng (VLXD) và trả lương công nhân. Hệ quả là cửa hàng từ chối giao hàng tiếp, còn thợ thì chán nản bỏ việc.
4. Chậm trễ tiến độ liên tục với muôn vàn lý do
Tiến độ thi công bị kéo giãn một cách vô lý. Việc đổ một sàn bê tông lẽ ra chỉ mất 1 tuần nhưng kéo dài đến gần cả tháng. Khi bị chất vấn, cai thầu luôn tìm ra những lý do khách quan để biện minh: Đổ tại thời tiết (dù trời nắng đẹp), đổ tại chính quyền kiểm tra, đổ tại thiết kế lỗi... Sự chây ì này cốt để kéo dài thời gian tồn tại tại công trình, vớt vát thêm những khoản tiền lặt vặt trước khi chính thức biến mất.
5. Cai thầu lẩn tránh, bặt vô âm tín
Dấu hiệu cuối cùng và rõ ràng nhất trước thời khắc thảm họa. Cai thầu, người quản lý trực tiếp bắt đầu ít xuất hiện tại công trình. Các cuộc gọi của gia chủ bị phớt lờ, tắt máy, nhắn tin không trả lời. Khi đến trụ sở văn phòng công ty (nếu có) thì phát hiện chỉ là nhà thuê mướn, cửa đóng then cài hoặc đã dọn đi nơi khác. Lúc này, việc nhà thầu xây dựng bỏ trốn đã chính thức xảy ra.
3 nguyên tắc phòng tránh thầu bỏ trốn ngay từ lúc chọn thầu
"Phòng bệnh hơn chữa bệnh". Đừng để bản thân rơi vào tình cảnh phải đi cầu cứu khắp nơi khi tiền đã mất. Ngay từ giai đoạn tìm hiểu, bạn phải thiết lập một hàng rào phòng ngự kiên cố. Việc áp dụng một bộ câu hỏi phỏng vấn đánh giá nhà thầu sắc bén sẽ giúp bạn lột mặt nạ thầu cỏ ngay từ vòng đàm phán đầu tiên.
Sau khi đã lọc được đối tác, hãy "trói chặt" họ bằng 3 nguyên tắc bất di bất dịch dưới đây:
Ràng buộc pháp lý chặt chẽ trong Hợp đồng thi công
Hợp đồng không chỉ là một tờ giấy lộn để ghi nhận số tiền. Đó là vũ khí pháp lý duy nhất bảo vệ bạn trước tòa án. Nhiều gia chủ sai lầm khi sử dụng các bản hợp đồng viết tay sơ sài, nể nang người quen.
Hãy đảm bảo bạn nắm trong tay những điều khoản chết người trong hợp đồng xây dựng bao gồm:
-
Cam kết rõ ràng về thời gian thi công và tiến độ bàn giao từng hạng mục.
-
Quy định cụ thể mức phạt vi phạm hợp đồng (chậm tiến độ phạt bao nhiêu %/ngày, thi công sai vật tư đền bù ra sao).
-
Đặc biệt: Điều khoản cho phép chủ đầu tư đơn phương chấm dứt hợp đồng, tịch thu tiền bảo hành và yêu cầu bồi thường thiệt hại nếu nhà thầu ngưng thi công quá số ngày quy định (ví dụ: 10 ngày liên tục) mà không có văn bản giải trình hợp lý.
Giải ngân theo nguyên tắc: Nghiệm thu tới đâu, rót tiền tới đó
Đây là "yết hầu" của mọi dự án xây dựng. Dòng tiền phải được kiểm soát bằng lý trí, không bằng sự cả nể. Bí quyết để không bao giờ bị tổn thất lớn là bạn phải nắm rõ kinh nghiệm thanh toán tiền xây dựng.
Nguyên tắc tối thượng: Tuyệt đối không tạm ứng quá 10% - 15% tổng giá trị công trình lúc vừa ký kết. Số tiền tiếp theo chỉ được chuyển đi sau khi một giai đoạn (như ép cọc, đổ xong móng, cất nóc) đã được hoàn thành 100%, có biên bản nghiệm thu chữ ký rõ ràng của cả hai bên.
Bảng: Ma trận quản trị rủi ro thanh toán chặn đứng thầu lừa đảo
| Mốc thi công | % Thanh toán | Mức độ rủi ro nếu thầu bỏ chạy | Biện pháp phòng vệ (Gia chủ nắm chuôi) |
| Ký hợp đồng | 10% - 15% | Thấp | Kiểm tra giấy phép KD, văn phòng thực tế. Tiền này để thiết kế, xin phép, cọc vật tư. |
| Xong móng | 10% - 15% | Thấp | Móng đã thành hình, khối lượng công việc tương xứng với tổng tiền đã chi (20-30%). |
| Xong thô từng tầng | 10% - 15%/tầng | Thấp - Trung bình | Nghiệm thu sắt thép, chất lượng bê tông dầm sàn. Làm xong tầng nào, gối đầu tiền tầng đó. |
| Vật tư hoàn thiện | 15% - 20% | Trung bình | Yêu cầu kiểm tra, bóc seal vật tư ốp lát, thiết bị vệ sinh ngay tại công trình trước khi chuyển tiền. |
| Bàn giao (Giữ lại) | 2% - 5% | Tuyệt đối an toàn | Tiền bảo hành giữ lại 1 - 5 năm là sợi dây trói chặt trách nhiệm của nhà thầu sau khi nhận nhà. |
Kiểm tra năng lực thực tế, không tin vào bánh vẽ
Giấy tờ có thể làm giả, lời nói có thể tâng bốc, nhưng công trình thực tế thì không thể nói dối. Trước khi chốt thầu, bắt buộc phải:
-
Đến trực tiếp trụ sở văn phòng công ty (không gặp ở quán cà phê). Kiểm tra xem có đội ngũ nhân sự, kiến trúc sư làm việc thực tế không.
-
Yêu cầu dẫn đi xem ít nhất 2 công trình họ ĐANG thi công. Hỏi thăm láng giềng xung quanh hoặc chủ nhà đó xem thợ làm có ồn ào không, có thường xuyên bị đình trệ hay xin ứng tiền không.
-
Kiểm tra pháp lý doanh nghiệp trên Cổng thông tin quốc gia (Mã số thuế, lịch sử thay đổi người đại diện pháp luật). Thầu lừa đảo thường xuyên đổi tên công ty, đổi pháp nhân để xóa dấu vết.

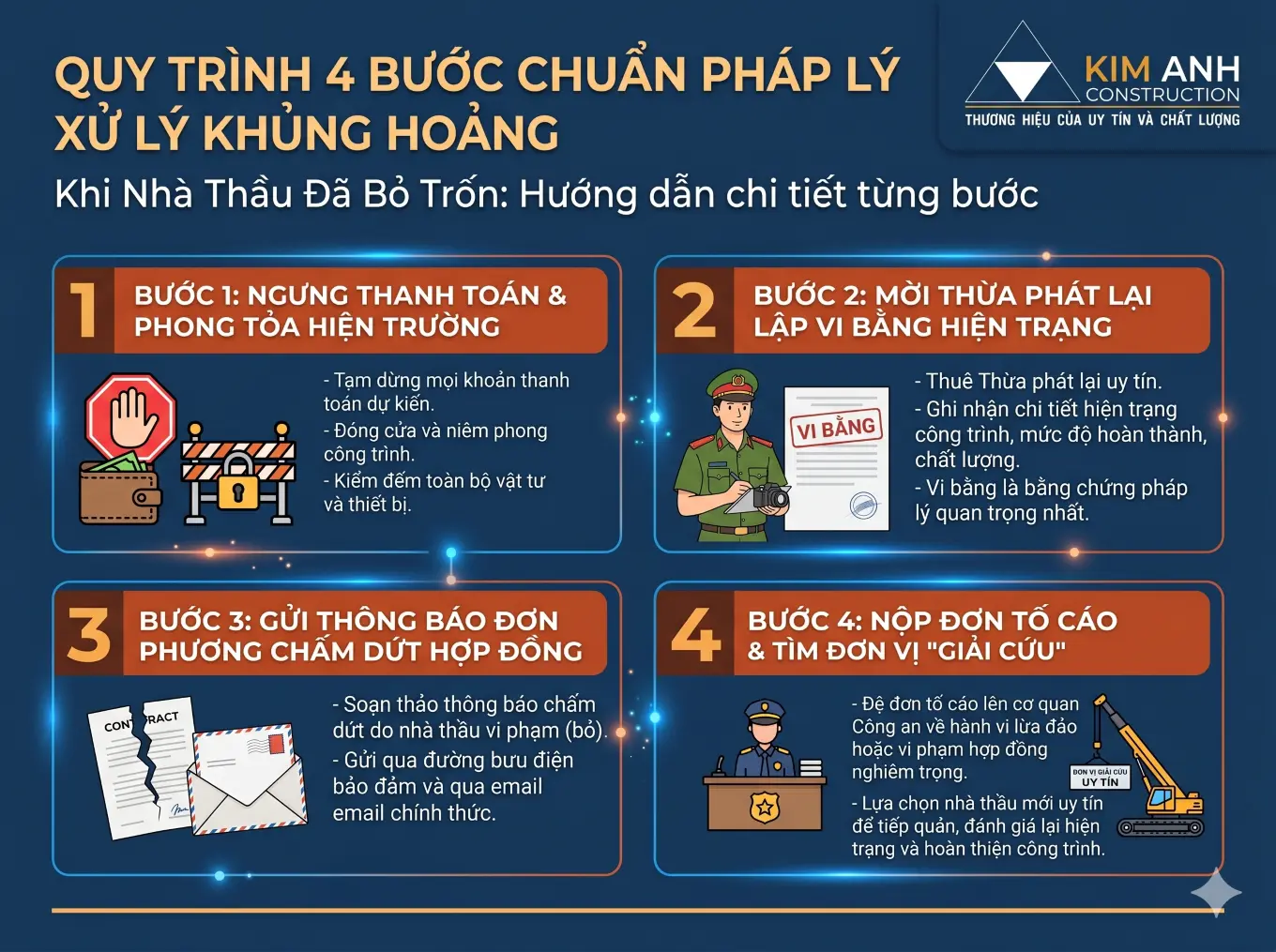

Phải làm gì khi nhà thầu ĐÃ bỏ trốn? Hướng dẫn xử lý khủng hoảng bước từng bước
Dù đã cẩn thận, nhưng nếu bạn không may trở thành nạn nhân và hiện thực bày ra trước mắt là một công trường vắng lặng, bị niêm phong bởi sự chây ì, đừng hoảng loạn. Sự uất ức có thể khiến bạn mất tỉnh táo, nhưng lúc này, pháp lý và những bước đi lý trí mới là chiếc phao cứu sinh duy nhất. Dưới đây là quy trình 4 bước khẩn cấp để cách xử lý khi thầu bỏ công trình nhằm giảm thiểu thiệt hại và lấy lại quyền kiểm soát:
Bước 1: Ngay lập tức ngưng mọi khoản thanh toán và phong tỏa hiện trường Tuyệt đối không nghe theo bất kỳ lời hứa hẹn qua điện thoại nào để chuyển thêm tiền "cứu vãn". Khóa cổng công trình, không cho phép bất kỳ ai (kể cả thầu phụ hay nhà cung cấp vật liệu) tự ý vào mang máy móc, sắt thép hay gạch ngói đi nơi khác khi chưa có sự đồng ý của bạn.
Bước 2: Mời Thừa phát lại đến lập Vi bằng hiện trạng Đây là bước mang tính "sống còn" mà 90% gia chủ bỏ qua. Bạn không thể tự ý kêu thợ mới vào làm tiếp khi chưa có biên bản pháp lý ghi nhận lại chính xác khối lượng công việc thầu cũ đã làm, vật tư còn tồn đọng là bao nhiêu. Hãy thuê văn phòng Thừa phát lại lập vi bằng chụp ảnh, quay phim toàn bộ hiện trạng. Đây sẽ là bằng chứng đanh thép nhất trước Tòa án để chứng minh nhà thầu thi công chây ì và vi phạm hợp đồng.
Bước 3: Gửi thông báo đơn phương chấm dứt hợp đồng Căn cứ vào các điều khoản phạt trong hợp đồng ban đầu, bạn soạn thảo văn bản thông báo đơn phương chấm dứt hợp đồng thi công do nhà thầu vi phạm tiến độ/bỏ trốn. Gửi bằng đường bưu điện (có bảo đảm, có hồi báo) đến địa chỉ đăng ký kinh doanh và địa chỉ thường trú của người đại diện pháp luật ghi trên hợp đồng. Dù họ có nhận hay cố tình lẩn tránh, biên lai bưu điện vẫn là chứng cứ pháp lý hợp lệ.
Bước 4: Nộp đơn tố cáo nhà thầu xây dựng và tìm đơn vị "Giải cứu" Nếu xác định số tiền bị chiếm đoạt lớn và có dấu hiệu lừa đảo có tổ chức, hãy làm đơn tố cáo nhà thầu xây dựng về hành vi "Lừa đảo chiếm đoạt tài sản" gửi Cơ quan Cảnh sát điều tra (Công an Quận/Huyện) nơi ký hợp đồng hoặc nơi thi công. Đồng thời, với vi bằng đã có, bạn đã đủ điều kiện pháp lý để tìm kiếm một nhà thầu uy tín mới vào tiếp quản, đánh giá lại chất lượng phần thô (kiểm định cường độ bê tông, rỉ sét cốt thép) và lên phương án hoàn thiện phần còn dang dở.

Xây Dựng Kim Anh: Năng lực tài chính vững vàng - Nói KHÔNG với bán thầu, bỏ công trình
Đứng trước "ma trận" các công ty xây dựng tại TP.HCM và các tỉnh lân cận hiện nay, làm sao để tìm được một cái tên đủ vững chãi để bạn trao gửi cả khối tài sản lớn?
Với bề dày kinh nghiệm và tiềm lực tài chính tự chủ, Xây Dựng Kim Anh tự hào là bức tường thành vững chắc, bảo vệ tuyệt đối niềm tin và dòng tiền của khách hàng. Chúng tôi thấu hiểu nỗi ám ảnh của gia chủ trước vấn nạn lừa đảo, do đó, mọi nguyên tắc vận hành của Kim Anh đều hướng đến sự minh bạch tài chính và cam kết kỹ thuật khắt khe nhất:
-
Tài chính tự chủ, không "mượn đầu heo nấu cháo": Chúng tôi sở hữu nguồn vốn lưu động khỏe mạnh, nhập vật tư trực tiếp từ nhà máy. Khách hàng chỉ thanh toán khi hạng mục đã hoàn thành 100% và được kỹ sư giám sát ký biên bản nghiệm thu trực tiếp.
-
Nói KHÔNG với bán thầu: Đội ngũ thợ thi công lành nghề của Kim Anh được công ty tự trả lương, tự nuôi dưỡng và quản lý trực tiếp. Tuyệt đối không có chuyện khoán trắng cho các tổ đội bên ngoài, loại bỏ hoàn toàn rủi ro thợ đình công do bị nợ lương.
-
Hợp đồng pháp lý sắc bén, minh bạch: Mọi điều khoản về tiến độ, chất lượng, vật tư và chế tài phạt vi phạm đều được luật sư của chúng tôi hệ thống hóa rõ ràng. Cam kết không phát sinh chi phí, giữ lại % bảo hành đúng quy chuẩn để làm đối ứng trách nhiệm.
-
Chuyên gia "Giải cứu" công trình dang dở: Không chỉ nhận xây mới, đội ngũ kỹ sư của Kim Anh sở hữu chuyên môn sâu trong việc tiếp nhận, đánh giá kiểm định lại hệ thống kết cấu của các công trình bị bỏ hoang, đưa ra giải pháp khắc phục an toàn và tiếp tục hoàn thiện ngôi nhà mơ ước cho bạn.

Câu hỏi thường gặp (FAQ)
1. Thời gian giải quyết tranh chấp hợp đồng xây dựng khi kiện ra tòa mất bao lâu? Chuyên gia Kim Anh giải đáp: Thực tế, việc giải quyết tranh chấp dân sự tại Tòa án kéo dài khá lâu, trung bình từ 6 tháng đến 1 năm, thậm chí lâu hơn nếu bị đơn lẩn tránh. Tuy nhiên, việc khởi kiện là cần thiết để tạo sức ép. Để không ảnh hưởng đến tiến độ ở của gia đình, bạn hãy thực hiện xong Bước 2 (Lập vi bằng) là đã có thể hợp pháp thuê đơn vị khác thi công tiếp mà không cần chờ Tòa tuyên án.
2. Công trình bị bỏ hoang 3 tháng, cốt thép đã hoen gỉ rỉ sét thì có đập đi làm lại không? Chuyên gia Kim Anh giải đáp: Không nhất thiết phải đập bỏ. Kỹ sư của Kim Anh sẽ dùng máy đo siêu âm cốt thép và kiểm tra độ sụt giảm tiết diện. Nếu mức độ gỉ sét ở lớp bề mặt (vàng mỏng), chỉ cần dùng hóa chất tẩy gỉ (như B05) kết hợp chà nhám cơ học là có thể đổ bê tông tiếp. Nếu thép đã gỉ ăn mòn vào lõi, bong tróc thành từng mảng, bắt buộc phải cắt bỏ và cấy ghép thép mới bằng hóa chất Ramset/Hilti để đảm bảo khả năng chịu lực.
3. Có nên tự kêu thợ lẻ (cai thầu nhỏ) về làm tiếp phần việc dở dang không? Chuyên gia Kim Anh giải đáp: Tuyệt đối không! Việc chắp vá bằng các đội thợ lẻ sẽ đẩy bạn vào một rủi ro mới. Thợ lẻ không có pháp nhân, không có kỹ năng đánh giá kết cấu cũ bị lỗi ở đâu, và chắc chắn sẽ không ai chịu trách nhiệm bảo hành cho bạn nếu sau này nhà bị nứt, thấm dột. Hãy tìm một công ty pháp nhân rõ ràng để họ đồng bộ lại toàn bộ quy trình.
Việc thầu xây dựng ôm tiền bỏ trốn không phải là một "tai nạn" ngẫu nhiên, mà là hệ quả của một chuỗi những sai lầm trong việc lựa chọn đối tác và quản trị hợp đồng, bị che mắt bởi những báo giá rẻ mạt. Xây nhà là chuyện hệ trọng của cả một đời người, quyết định chọn nhà thầu chính là quyết định trao gửi sinh mệnh tài chính và sự an toàn của cả gia đình.
Đừng biến tổ ấm mơ ước thành một bãi chiến trường pháp lý và sự mệt mỏi dai dẳng. Hãy tỉnh táo nhận diện các dấu hiệu có thể tránh ở trên, nắm vững quyền trượng thanh toán và lựa chọn một đối tác thực sự có Tâm, có Tầm.
Nếu bạn đang bắt đầu hành trình xây nhà trong năm nay, hoặc đang cần một đội ngũ chuyên nghiệp, đủ năng lực tài chính để gỡ rối và hoàn thiện công trình đang dang dở, Xây Dựng Kim Anh luôn sẵn sàng đồng hành và bảo vệ bạn.
CÔNG TY TNHH TƯ VẤN THIẾT KẾ XÂY DỰNG KIM ANH
-
Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, TP Hồ Chí Minh
-
Hotline/Zalo: 0974 776 305 – 0966 289 559 – 0987 244 305
-
Email: xaydungkimanh@gmail.com
-
MST: 0314264130
