Kinh nghiệm thanh toán tiền cho nhà thầu xây dựng an toàn nhất: Không lo ôm tiền bỏ trốn

Cầm trong tay số tiền tích cóp hàng chục năm ròng rã, nhưng không ít gia chủ lại rơi vào cảnh "tiền mất tật mang", đứng bơ vơ giữa công trình dang dở chỉ vì giao tiền sai thời điểm. Thực tế tàn khốc trên thương trường cho thấy, việc nắm vững kinh nghiệm thanh toán cho nhà thầu chính là chiếc áo giáp vững chắc nhất giúp bạn bảo vệ trọn vẹn khối tài sản khổng lồ của mình. Làm sao để thiết lập các mốc thanh toán tiền xây nhà an toàn, luôn nắm chắc đằng chuôi từ nhát cuốc động thổ đầu tiên cho đến khi nhận chìa khóa trao tay?

Cốt lõi của một quy trình giải ngân an toàn là tuyệt đối tuân thủ nguyên tắc "nghiệm thu thực tế, thanh toán chính xác". Mức tạm ứng ban đầu không bao giờ được vượt quá 10% - 15%. Các đợt giải ngân sau đó phải được chia nhỏ thành 5-7 đợt, bám sát chặt chẽ theo tiến độ hoàn thành phần thô (móng, cột, sàn) và tập kết vật tư hoàn thiện. Đặc biệt, bắt buộc phải giữ lại 2% - 5% giá trị hợp đồng làm khoản đối ứng bảo hành sau khi bàn giao. Áp dụng chuẩn xác tỷ lệ này không chỉ loại bỏ 100% rủi ro thầu cỏ lừa đảo mà còn là đòn bẩy buộc nhà thầu phải thi công đúng kỹ thuật.

Gia chủ và đại diện Xây Dựng Kim Anh đang kiểm tra kỹ lưỡng các điều khoản tài chính trước khi ký kết hợp đồng thi công

Tại sao dòng tiền thanh toán lại là "tử huyệt" khi xây nhà?

Trong bất kỳ dự án xây dựng nào, dòng tiền chính là mạch máu duy nhất nuôi sống công trình. Tuy nhiên, nó cũng chính là "tử huyệt" dễ bị khai thác nhất nếu gia chủ thiếu am hiểu về luật chơi của ngành xây dựng.

Nhiều người vì cả nể, quá tin tưởng hoặc bị mờ mắt bởi những lời hứa hẹn đường mật đã hào phóng vung tiền quá trán so với khối lượng thực tế. Hậu quả của việc thanh toán mất kiểm soát thường dẫn đến ba kịch bản thảm họa:

  • Nhà thầu ôm tiền bỏ trốn: Đây là cơn ác mộng kinh hoàng nhất. Sau khi nhận được khoản tiền tạm ứng khổng lồ (thường lên đến 30-40%), những nhà thầu ma, thầu cỏ lập tức bốc hơi, để lại công trường hoang tàn và cú sốc tâm lý lớn cho gia đình.

  • Thi công chây ì, nhỏ giọt: Khi đã cầm phần lớn tiền trong tay, nhà thầu mất đi động lực hoàn thành công việc. Họ sẽ rút bớt thợ chuyển sang công trình khác, khiến dự án của bạn bị đình trệ hàng tháng trời.

  • Bán thầu, mất khả năng thanh khoản: Nhận tiền từ bạn nhưng thầu chính lại không thanh toán cho các đội thầu phụ (thợ điện nước, thợ sơn) hoặc nhà cung cấp vật liệu. Cuối cùng, công trình bị xiết nợ vật tư hoặc thợ lãn công đình công.

Để chặn đứng những thảm kịch này ngay từ trong trứng nước, bước lọc thầu ban đầu là vô cùng quan trọng. Việc trang bị cho mình những kinh nghiệm phỏng vấn nhà thầu xây dựng sắc bén sẽ giúp bạn đánh giá ngay được năng lực tài chính thực sự của đối tác, loại bỏ ngay những cá nhân có ý định huy động vốn trái phép từ chủ đầu tư.

Nguyên tắc VÀNG: Nghiệm thu đến đâu, thanh toán đến đó

Trên bàn đàm phán hợp đồng, dù nhà thầu có đưa ra bất kỳ lý do gì về việc khó khăn nguồn vốn hay cần tiền mua vật tư giá tốt, bạn hãy luôn giữ một cái đầu lạnh và bám chặt lấy nguyên tắc cốt lõi của ngành:

💡 LỜI KHUYÊN PHÁP LÝ TỪ CHUYÊN GIA:

"Tiến độ giải ngân tài chính BẮT BUỘC phải tỷ lệ thuận với khối lượng thi công thực tế trên công trường." > Tiền của bạn chỉ rời khỏi tài khoản khi và chỉ khi có sự xác nhận bằng văn bản của kỹ sư giám sát độc lập về việc một hạng mục đã hoàn thành 100% khối lượng và đạt chuẩn chất lượng.

Đừng bao giờ thanh toán cho những lời hứa "ngày mai em sẽ làm". Mọi đợt giải ngân thanh toán tiền xây nhà phải dựa trên công tác nghiệm thu và thanh toán khối lượng minh bạch. Để làm được điều này, ngay từ ban đầu, hai bên phải thống nhất được một bảng dự toán xây nhà trọn gói chi tiết, bóc tách rõ ràng từng hạng mục công việc. Báo giá càng chi tiết, bạn càng dễ dàng đối chiếu khối lượng hoàn thành để xuống tiền một cách an tâm.

Hướng dẫn cách chia đợt thanh toán tiền xây nhà chuẩn nhất hiện nay

Để quản trị rủi ro dòng tiền hiệu quả, việc chia đợt thanh toán xây nhà trọn gói cần tuân thủ nghiêm ngặt các quy chuẩn hiện hành. Dù bạn xây dựng một ngôi nhà phố tại TPHCM hay áp dụng kinh nghiệm xây nhà ở các tỉnh như Long An, Đồng Nai, Bình Dương,... cơ cấu giải ngân dưới đây vẫn là tấm khiên bảo vệ vững chắc nhất, đáp ứng đúng quy định thanh toán hợp đồng xây dựng 2026.

Bảng: Tỷ lệ chia đợt thanh toán chuẩn mực cho công trình dân dụng

Giai đoạn thi công Tỷ lệ thanh toán đề xuất Điều kiện giải ngân BẮT BUỘC
Đợt 1: Ký hợp đồng 10% - 15% Ký kết hợp đồng pháp lý, lập bảng tiến độ thi công.
Đợt 2: Xong móng 10% - 15% Hoàn thành đào móng, ép cọc, đổ bê tông móng, đà kiềng.
Đợt 3, 4, n: Theo tầng 10% - 15% / Tầng Đổ xong bê tông dầm sàn, xây bao che cho tầng tương ứng.
Đợt Y: Phần mái 10% Cất nóc, hoàn thành kết cấu mái (Tôn/Ngói/Bê tông).
Đợt Z: Vật tư hoàn thiện 15% - 20% Tập kết gạch ốp lát, thiết bị vệ sinh, vật tư điện nước.
Đợt cuối: Bàn giao Khoảng 5% - 10% Hoàn thiện 100%, dọn vệ sinh công nghiệp, nghiệm thu tổng thể.
Bảo hành: Giữ lại 2% - 5% Thời hạn từ 12 - 60 tháng tùy hạng mục cam kết.

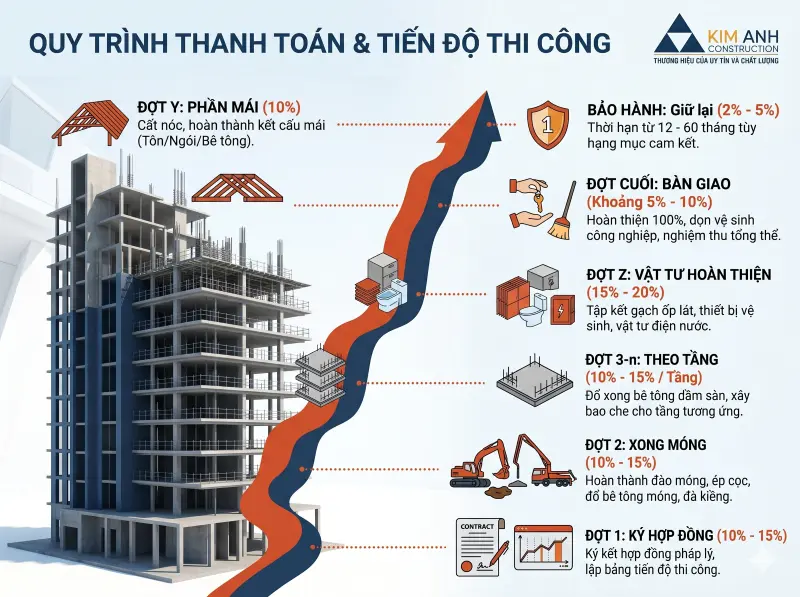

Infographic minh họa dòng chảy tài chính tỷ lệ thuận với tiến độ xây dựng vươn cao của tòa nhà

Đợt 1: Tạm ứng sau khi ký hợp đồng (Chỉ nên từ 10% - 15%)

Câu hỏi tạm ứng hợp đồng xây dựng bao nhiêu phần trăm là an toàn nhất luôn làm nhiều người đau đầu. Lời khuyên là: Tuyệt đối không tạm ứng quá 15% tổng giá trị hợp đồng.

Số tiền tạm ứng này bản chất chỉ là quỹ để nhà thầu thể hiện sự cam kết, tiến hành các thủ tục xin phép xây dựng, thiết kế bản vẽ thi công, giải phóng mặt bằng, ép cọc móng và tập kết đợt vật tư thô đầu tiên (cát, đá, xi măng, sắt thép). Một công ty xây dựng có năng lực tài chính khỏe mạnh sẽ dùng vốn tự có để vận hành máy móc thay vì chờ chực tiền của bạn để xoay vòng.

Đợt 2 - Đợt [X]: Thanh toán theo tiến độ phần thô (Móng, Sàn, Xây tô)

Đây là giai đoạn ngốn nhiều tiền và thời gian nhất. Để an toàn, bạn không nên gộp chung thành một cục lớn mà hãy chẻ nhỏ theo từng nấc thang kết cấu:

  • Xong phần móng nền: Chỉ thanh toán khi đã nghiệm thu kỹ thuật đan thép và đổ bê tông móng.

  • Theo từng tầng lầu: Cứ xong cốt pha, đan thép và đổ bê tông dầm sàn tầng nào, nghiệm thu xong mới thanh toán tiền cho tầng đó.

  • Hạng mục xây tô: Giải ngân một phần nhỏ khi nhà thầu xây xong tường bao, tường ngăn và hoàn thiện trát phẳng bề mặt.

Cách chia nhỏ này đảm bảo tại bất kỳ thời điểm nào, số tiền bạn đã bỏ ra luôn tương xứng với một phần tài sản hiện hữu vững chãi trên nền đất của bạn. Nếu có rủi ro đình chỉ hợp đồng, bạn hoàn toàn có thể tìm đội thợ khác vào làm tiếp mà không bị thiệt hại kinh tế.

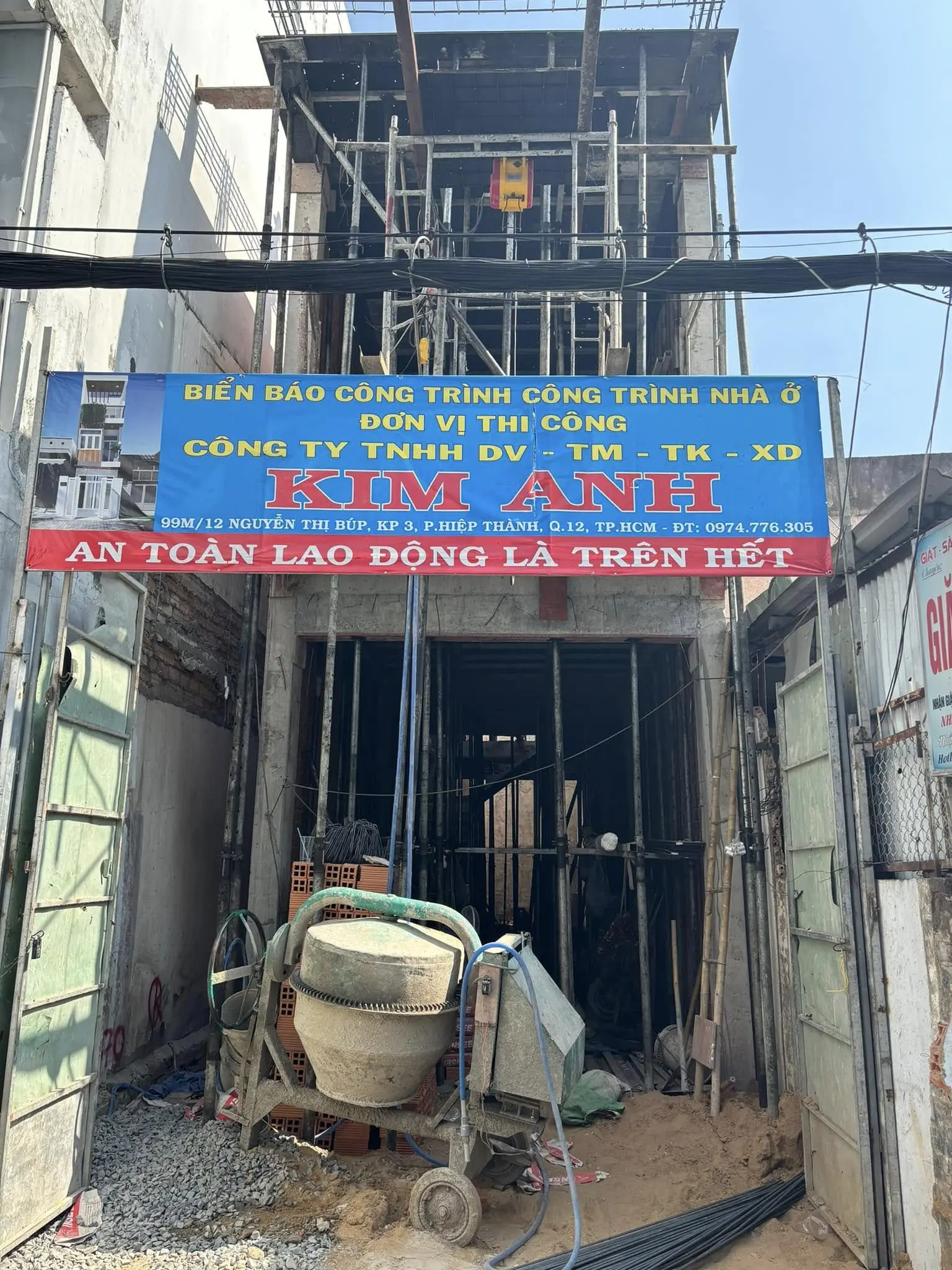

Hình ảnh công nhân hoàn thành khâu xây tường bao che tầng 2 - cột mốc để chủ nhà chuẩn bị giải ngân đợt tiếp theo

Hình ảnh công nhân hoàn thành khâu xây tường bao che tầng 2 - Cột mốc để chủ nhà chuẩn bị giải ngân đợt tiếp theo

Đợt [Y]: Thanh toán phần hoàn thiện (Ốp lát, Sơn nước, Thiết bị)

Giai đoạn hoàn thiện là lúc "chảy máu" tài chính mạnh nhất vì các vật tư tinh như gạch ốp lát Tây Ban Nha, thiết bị vệ sinh Inax/Toto, sơn nước Dulux cao cấp... có giá trị rất lớn. Nguyên tắc ở đây là tiền chỉ ra khi hàng đã vào kho công trình.

Bạn yêu cầu nhà thầu vận chuyển vật tư tới tận nơi. Sau khi trực tiếp bóc seal, kiểm tra mã vạch, số lô, đảm bảo đúng 100% thương hiệu đã cam kết trong hợp đồng, bạn mới tiến hành thanh toán cho đợt này. Cách làm này triệt tiêu hoàn toàn nạn đánh tráo vật tư giả, hàng nhái kém chất lượng.

Đợt cuối: Bàn giao nhà và giữ lại 2% - 5% tiền bảo hành

Giờ phút nhận nhà là lúc cảm xúc thăng hoa nhất, nhưng đừng để niềm vui làm bạn quên đi quyền lợi tối thượng: Giữ lại tiền bảo hành nhà. Một ngôi nhà sau khi đưa vào sử dụng thực tế mới bắt đầu bộc lộ các vấn đề liên quan đến giãn nở nhiệt, hệ thống thoát nước hay chống thấm.

Việc giữ lại 2% đến 5% tổng giá trị hợp đồng trong khoảng thời gian từ 1 đến 5 năm chính là chiếc vòng kim cô buộc nhà thầu phải có trách nhiệm bảo dưỡng, sửa chữa nếu có sự cố. Đây không phải là làm khó, mà là quy chuẩn chuyên nghiệp. Để đảm bảo tính pháp lý vững chắc, bạn cần quy định rõ ràng số tiền và thời hạn này thông qua các điều khoản bảo hành trong mẫu hợp đồng xây dựng trước khi đặt bút ký xác nhận.

3 mánh khóe thầu cỏ thường dùng để "moi tiền" gia chủ trước hạn

Trong suốt quá trình thanh toán tiền xây nhà, sẽ có những thời điểm sự cả nể và thiếu kinh nghiệm của gia chủ bị lợi dụng triệt để. Những đơn vị thiếu uy tín thường có chung một kịch bản: Đưa ra các lý do nghe có vẻ vô cùng hợp lý và cấp bách để ép bạn mở hầu bao giải ngân trước khi khối lượng công việc được hoàn thành. Nếu nhận thấy đối tác của mình đang sử dụng một trong 3 mánh khóe dưới đây, nguy cơ nhà thầu ôm tiền bỏ trốn hoặc chây ì tiến độ là cực kỳ cao:

  1. Bài ca "ứng tiền ôm vật tư giá rẻ": Đây là cái bẫy ngọt ngào nhất. Nhà thầu sẽ báo tin mật rằng giá sắt thép, xi măng đang chuẩn bị tăng phi mã, xúi giục chủ nhà ứng trước hàng trăm triệu để "ôm" hàng dự trữ giá tốt. Thực tế, khi tiền đã chuyển đi, vật tư thì chẳng thấy tập kết về công trường, hoặc nếu có thì chỉ là một lượng nhỏ giọt, kém chất lượng. Số tiền của bạn đã bị đem đi xoay vòng cho mục đích cá nhân khác.

  2. Viện cớ "kẹt tiền trả lương thợ cuối tuần": Đánh vào lòng trắc ẩn của gia chủ, thầu cỏ thường xuyên than vãn khó khăn, xin ứng dăm ba chục triệu để lo cơm nước, lương bổng cho anh em công nhân. Bạn cần hiểu rõ: Một nhà thầu không có đủ vài chục triệu vốn lưu động để duy trì đội thợ trong 1-2 tuần thì lấy năng lực tài chính đâu để gánh vác công trình tiền tỷ của bạn?

  3. Chiêu trò "báo giá ảo, phát sinh thật": Ban đầu, chúng bỏ thầu với mức giá rẻ mạt để ký được hợp đồng. Khi công trình đang dở dang, chúng bắt đầu lật lọng, báo thiếu hạng mục này, sai vật tư kia và liên tục yêu cầu gia chủ nạp thêm tiền để "mua thêm đồ mới làm tiếp được".

⚠️ HỘP CẢNH BÁO TÀI CHÍNH: Để triệt tiêu hoàn toàn rủi ro bị "rút ruột" tài chính, nguyên tắc sống còn là bạn phải chọn công ty xây nhà phần thô uy tín ngay từ đầu, yêu cầu họ phải có cam kết không phát sinh chi phí thi công bằng văn bản pháp lý rõ ràng. Đừng giao tiền cho những lời hứa hẹn suông trên bàn nhậu!

Giải pháp từ Xây Dựng Kim Anh: Năng lực tài chính mạnh, thanh toán minh bạch 100%

Khi áp dụng những kinh nghiệm thanh toán cho nhà thầu kể trên, bạn sẽ nhận ra ranh giới giữa một công ty xây dựng chuyên nghiệp và thầu cỏ nằm ở chính năng lực tài chính cốt lõi của họ.

Tại Xây Dựng Kim Anh, chúng tôi thấu hiểu rằng dòng tiền của khách hàng là mồ hôi, nước mắt. Vì vậy, chúng tôi vận hành dự án dựa trên nền tảng tài chính tự chủ, cam kết tuyệt đối không biến khách hàng thành "kênh gọi vốn" để duy trì bộ máy. Lựa chọn dịch vụ của Kim Anh, gia chủ tại TPHCM và các tỉnh lân cận hoàn toàn gạt bỏ được nỗi lo về quản trị rủi ro thanh toán:

  • Minh bạch trong từng đợt giải ngân: Hợp đồng quy định rõ ràng tỷ lệ thanh toán gắn chặt với từng mốc nghiệm thu thực tế. Xong phần móng – thu tiền phần móng. Cất nóc xong – thu tiền cất nóc.

  • Vốn lưu động khỏe mạnh: Kim Anh tự ứng vốn nhập vật tư trực tiếp từ nhà máy, lo liệu toàn bộ chi phí nhân công, trang thiết bị máy móc trong suốt quá trình triển khai hạng mục. Chúng tôi chỉ đề nghị thanh toán khi sản phẩm đã hiện hữu rõ ràng trước mắt khách hàng.

  • Bảo hành uy tín, đối ứng rõ ràng: Chúng tôi tự tin thực hiện chính sách giữ lại % giá trị hợp đồng làm quỹ bảo hành. Đó là lời khẳng định đanh thép cho chất lượng công trình có tuổi thọ hàng thập kỷ mà chúng tôi kiến tạo.

Câu hỏi thường gặp (FAQ) về thanh toán tiền xây dựng

1. Nên thanh toán tiền mặt hay chuyển khoản ngân hàng? Chuyên gia Kim Anh giải đáp: Bắt buộc nên sử dụng phương thức chuyển khoản ngân hàng. Giao dịch qua ngân hàng sẽ lưu lại ủy nhiệm chi, thời gian, số tiền và nội dung chuyển khoản rõ ràng. Đây là bằng chứng pháp lý vững chắc nhất bảo vệ bạn trước pháp luật nếu xảy ra tranh chấp hợp đồng.

2. Tiền tạm ứng đợt 1 có bị tính thuế VAT không? Chuyên gia Kim Anh giải đáp: Theo quy định của pháp luật hiện hành, thuế VAT được tính trên tổng giá trị hợp đồng khi xuất hóa đơn (thường là khi nghiệm thu bàn giao hoặc nghiệm thu theo giai đoạn). Số tiền tạm ứng đợt 1 chỉ là khoản đối ứng ban đầu, chưa được xem là doanh thu ghi nhận hoàn chỉnh nên chưa xuất hóa đơn ngay, tùy thuộc vào sự thỏa thuận ghi trong hợp đồng kinh tế giữa hai bên.

3. Nếu đang xây mà phát sinh chi phí thì thanh toán thế nào? Chuyên gia Kim Anh giải đáp: Bất kỳ chi phí phát sinh nào (do gia chủ muốn thay đổi vật tư cao cấp hơn hoặc thêm khối lượng công việc) đều phải lập thành Phụ lục hợp đồng báo giá bổ sung. Bạn chỉ thanh toán phần tiền phát sinh này khi hạng mục đó đã được thi công và nghiệm thu hoàn tất, không gộp chung vào các đợt thanh toán của hợp đồng chính để tránh rắc rối sổ sách.


Quản trị dòng tiền trong xây dựng nhà là một nghệ thuật, và thanh toán tiền xây nhà chính là phép thử lớn nhất về bản lĩnh của mọi gia chủ. Việc chia nhỏ các đợt giải ngân, tuân thủ nguyên tắc "nghiệm thu thực tế mới chi tiền" và giữ lại chi phí bảo hành là những kinh nghiệm thanh toán cho nhà thầu sống còn mà bạn không bao giờ được phép thỏa hiệp. Hãy nhớ rằng, sự cứng rắn của bạn trên bàn đàm phán tài chính chính là cách tốt nhất để lọc ra những nhà thầu thực sự có Tâm và có Tầm.

Nếu bạn đang tìm kiếm một đối tác sở hữu năng lực tài chính vững mạnh, quy trình giải ngân minh bạch và thi công chuẩn kỹ thuật, hãy để Xây Dựng Kim Anh đồng hành cùng sự an tâm của bạn.

CÔNG TY TNHH TƯ VẤN THIẾT KẾ XÂY DỰNG KIM ANH

  • Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, TP Hồ Chí Minh

  • Hotline/Zalo: 0974 776 305 – 0966 289 559 – 0987 244 305

  • Email: xaydungkimanh@gmail.com

  • MST: 0314264130

CEO Nguyễn Duy Tuấn
Nguyễn Duy Tuấn

Giám đốc - CEO - Founder

CEO Nguyễn Duy Tuấn, ông là người có chuyên môn cao trong lĩnh vực thiết kế, thi công xây dựng nhà ở, sửa chữa nhà. Đồng thời, ông Nguyễn Duy Tuấn cũng là người đào tạo, xây dựng đội ngũ Kiến Trúc Sư, Kĩ Sư, nhân công tay nghề cao và là người dẫn dắt, phát triển công ty Xây Dựng Kim Anh.
Là một người đam mê học hỏi, ông luôn tìm ra những phương pháp mới để giúp khách hàng tiết kiệm thời gian, chi phí và nâng cao chất lượng công trình.

Dịch vụ tiêu biểu: Xây nhà trọn gói, Xây nhà phần thô, Thiết kế kiến trúc

Đăng ký ngay để nhận tư vấn, báo giá miễn phí
