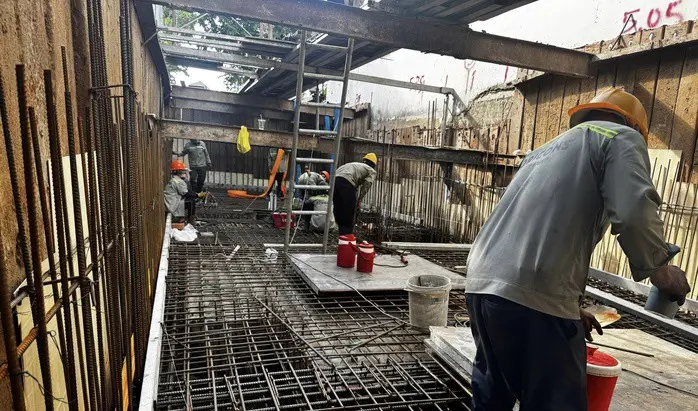

Một gia chủ ở Bình Dương từng kể lại: hợp đồng ghi rõ thép Pomina, nhưng khi nhà xây xong và thuê kỹ sư độc lập kiểm tra, toàn bộ thép trong móng là hàng tổ hợp không rõ nguồn gốc. Nhà thầu đã biến mất. Số tiền chênh lệch họ bỏ túi ước tính hơn 80 triệu đồng chỉ từ hạng mục thép.
Đây không phải câu chuyện hiếm. Tráo đổi vật tư xây dựng là chiêu gian lận âm thầm nhất, nguy hiểm nhất và khó phát hiện nhất trong ngành thi công nhà ở, vì phần lớn xảy ra ở những hạng mục bị chôn vùi vĩnh viễn vào tường, sàn, móng.
Bài viết này không dừng lại ở cảnh báo chung chung. Mình sẽ vạch trần đúng 5 chiêu tráo đổi vật tư xây dựng phổ biến nhất hiện nay, kèm cách nhận biết bằng mắt thường ngay tại công trường, không cần bằng kỹ sư, không cần thiết bị đắt tiền.
Tráo đổi vật tư xây dựng là hành vi nhà thầu thay thế vật liệu đã cam kết trong hợp đồng bằng loại kém chất lượng hơn để ăn chênh lệch giá. Ba loại vật tư bị tráo nhiều nhất trong xây dựng nhà ở dân dụng là thép kết cấu, dây điện và bê tông, đây cũng là ba hạng mục ảnh hưởng trực tiếp đến an toàn sinh mạng. Giải pháp triệt để nhất là kết hợp ký tên lên bảng mẫu vật tư đầu vào và ràng buộc điều khoản phạt cụ thể trong phụ lục hợp đồng trước khi thi công.
Phụ lục bài viết
Tại sao "tráo vật tư" là chiêu phổ biến nhất trong xây dựng nhà ở?
Không phải ngẫu nhiên mà đây là chiêu gian lận được dùng nhiều nhất. Lý do rất thực dụng: vật tư chiếm 60–65% giá trị hợp đồng xây dựng, và phần lớn đều được chôn vào tường, đổ vào móng, vô hình sau khi hoàn thiện. Không ai nhìn thấy, không ai kiểm tra được nữa.
Lấy ví dụ cụ thể: giá thép Pomina CB400-V tại TP.HCM hiện nay dao động quanh mức 17–18 triệu đồng/tấn. Thép tổ hợp gia công từ phế liệu chỉ khoảng 11–12 triệu đồng/tấn. Một ngôi nhà phố 3 tầng dùng khoảng 8–10 tấn thép, tức nhà thầu có thể bỏ túi 50–60 triệu đồng chỉ từ hạng mục thép, mà bạn hoàn toàn không hay biết.
Điều đáng lo ngại hơn: tráo vật tư thường xảy ra ở những công trình mà nhà thầu đã bán thầu xây dựng cho cai thầu bên ngoài. Khi thầu chính khoán lại với giá thấp hơn, cai thầu buộc phải bù đắp lợi nhuận bằng cách cắt giảm vật tư, và bạn là người chịu hậu quả.

5 chiêu tráo đổi vật tư xây dựng phổ biến nhất
Chiêu 1: Thép "gầy" đội lốt thép Pomina/Việt Nhật, nhận biết bằng mắt thường
Trong hợp đồng ghi thép Pomina hoặc Việt Nhật, nhưng khi vật tư tập kết vào công trường, thực chất là thép tổ hợp gia công từ phế liệu. Tinh vi hơn là thép "âm": bản vẽ yêu cầu D10 nhưng nhà thầu mua D9.5. Nhìn bằng mắt gần như không phân biệt được, nhưng với cả tấn thép, khả năng chịu lực của cột và dầm bị suy giảm đáng kể.
3 dấu hiệu nhận biết ngay:
- Logo dập nổi trên thân thép: thép Pomina có hình quả táo, Việt Nhật có chữ VNS dập nổi rõ ràng, đều đặn theo từng đoạn khoảng 50cm. Thép tổ hợp thường không có logo hoặc logo mờ, không đều.
- Màu sắc: thép chính hãng màu xanh đen đặc trưng. Thép tổ hợp thường màu xanh nhạt hơn, đôi khi có vệt gỉ nhẹ.
- Gai xoắn: thép chuẩn có gai xoắn đều, khoảng cách gai nhất quán. Thép kém có gai không đều hoặc bị vẹt.
Để hiểu sâu hơn cách chọn thép đúng chuẩn cho từng hạng mục móng và sàn, tham khảo thêm bài phân biệt thép Pomina chính hãng và thép tổ hợp.
Chiêu 2: Xi măng vón cục giã lại dùng, kết cấu nứt sau 2–3 năm
Xi măng hết hạn hoặc bị ẩm vón cục được giã nhỏ rồi đưa vào trộn bê tông. Mắt thường nhìn hỗn hợp vẫn như bình thường, nhưng xi măng đã mất phần lớn khả năng đóng rắn. Hậu quả là bê tông không đạt mác, tường nứt chân chim lan rộng chỉ sau 1–2 mùa mưa nắng.
Dấu hiệu nhận biết tại công trường:
- Mở bao xi măng thấy có cục vón lớn (đường kính trên 1cm) dù bao chưa bị rách.
- Lấy một nắm nhỏ bóp thử: xi măng tốt tơi mịn ngay, xi măng hỏng dính bết lại thành khối cứng.
- Kiểm tra ngày sản xuất trên bao: xi măng bảo quản quá 3 tháng dù còn trong bao kín cũng đã giảm chất lượng đáng kể.
Chiêu 3: Dây điện vỏ Cadivi, lõi đồng thiếu hụt, nguy cơ chập cháy âm tường
Đây là chiêu nguy hiểm nhất về mặt an toàn sinh mạng. Vỏ dây vẫn in nhãn Cadivi, nhưng lõi đồng bên trong bị pha tạp chất hoặc thiếu tiết diện so với tiêu chuẩn. Kết quả: dây bị nóng khi mang tải thiết bị công suất cao, dẫn đến chập cháy âm tường, loại hỏa hoạn khó phát hiện và cực kỳ tốn kém để khắc phục.
2 cách kiểm tra tại công trường:
- Thước kẹp vernier: đo đường kính lõi đồng của dây 2.5mm² phải đạt tối thiểu 1.78mm. Dây kém thường chỉ đạt 1.5–1.6mm.
- Cân trọng lượng 1 mét dây: dây Cadivi 2.5mm² chuẩn nặng khoảng 24–26g/m. Nếu cân thấy chỉ 18–20g, lõi đồng đã bị thiếu hụt hoặc pha tạp chất.
Chiêu 4: Gạch tổ hợp thay gạch tuynel Đồng Nai, tường thấm sau mùa mưa đầu tiên
Gạch tuynel nung ở nhiệt độ cao có độ hút nước thấp (khoảng 8–10%), độ cứng tốt, phù hợp cho tường bao ngoài chịu mưa nắng. Gạch tổ hợp (không nung hoặc nung không đủ nhiệt) có độ hút nước lên tới 20–25%, giá thành rẻ hơn 30–40%. Nhà thầu thường dùng gạch tổ hợp cho tường bao ngoài để tiết kiệm, dẫn đến thấm ẩm sau mùa mưa đầu tiên.
Mẹo kiểm tra nhanh tại công trường: nhúng 1 viên gạch vào xô nước trong 1 phút rồi nhấc ra. Gạch tuynel chuẩn: mặt hơi ướt, không có bọt khí nhiều. Gạch tổ hợp kém: hút nước ngay lập tức, sủi bọt khí liên tục, cho thấy cấu trúc rỗng xốp, khả năng chống thấm kém.
Chiêu 5: Bê tông giảm mác hoặc pha nước loãng tại chỗ, sàn võng nứt chân chim sau 5 năm
Có hai hình thức: đặt mua mác M250 nhưng trạm trộn giao M150 (có móc ngoặc trước), hoặc tài xế xe bồn xả thêm nước vào thùng trước khi bơm, vừa dễ bơm hơn, vừa giúp thầu tiết kiệm bê tông. Cả hai đều làm giảm cường độ chịu nén của sàn, hậu quả thấy rõ sau 3–5 năm: sàn nứt chân chim lan rộng, võng nhẹ, mất khả năng chịu tải theo thiết kế.
Cách kiểm soát:
- Yêu cầu tài xế xuất trình phiếu giao hàng từ trạm trộn ngay khi xe đến. Phiếu phải ghi rõ: tên trạm trộn, mác bê tông, độ sụt thiết kế, thời gian xuất xưởng và biển số xe.
- Kiểm tra tem niêm phong trên cửa thùng trộn. Nếu tem bị bóc hoặc hở, có khả năng đã thêm nước dọc đường.
- Không cho phép xả thêm nước tại công trường dù thợ nói "bơm cho dễ".
Bảng so sánh: vật tư đúng cam kết vs. vật tư bị tráo, thiệt hại thực tế
Trước khi bàn đến cách phòng ngừa, hãy nhìn thẳng vào con số để hiểu tại sao tráo đổi vật tư xây dựng lại hấp dẫn đến vậy với thầu cỏ, và tại sao hậu quả với gia chủ lại kéo dài hàng chục năm.
| Loại vật tư | Tiêu chuẩn cam kết | Hàng thường bị tráo | Hậu quả dài hạn |
|---|---|---|---|
| Thép kết cấu | Pomina/Việt Nhật CB400-V, đúng đường kính D10/D12/D16 | Thép tổ hợp phế liệu hoặc thép âm (D9.5 thay D10) | Suy giảm khả năng chịu lực cột/dầm, nứt kết cấu sau 5–10 năm |
| Xi măng | INSEE PCB40 hoặc Hà Tiên 1, còn hạn dưới 3 tháng | Xi măng hết hạn giã lại, hoặc xi măng trôi nổi không nhãn | Bê tông không đạt mác, nứt chân chim tường và sàn sau 1–2 năm |
| Dây điện | Cadivi ruột đồng nguyên chất, đúng tiết diện 2.5mm²/4mm² | Dây nhái nhãn Cadivi, lõi đồng thiếu hụt hoặc pha tạp chất | Quá nhiệt khi mang tải, nguy cơ chập cháy âm tường sau 3–5 năm |
| Gạch xây | Gạch tuynel Đồng Nai nung đủ nhiệt, độ hút nước ≤10% | Gạch tổ hợp không nung hoặc nung thiếu nhiệt, độ hút nước >20% | Thấm ẩm tường bao ngoài sau mùa mưa đầu tiên, phồng rộp sơn |
| Bê tông | Bê tông tươi thương phẩm mác M250, độ sụt đúng thiết kế | Mác M150 báo M250, hoặc M250 bị pha loãng tại chỗ | Sàn võng, nứt chân chim lan rộng, mất cường độ chịu nén sau 3–5 năm |
Khi vật tư bị tráo đồng loạt trên nhiều hạng mục, tổng thiệt hại gia chủ gánh chịu, bao gồm chi phí sửa chữa, thay thế và mất giá trị căn nhà, có thể lên tới 200–400 triệu đồng sau 5–7 năm sử dụng. Đây chưa kể chi phí tinh thần và rủi ro an toàn không thể định giá được.
Và đây chưa phải toàn bộ rủi ro tài chính. Nếu ngay từ đầu dự toán đã không minh bạch, chi phí phát sinh ngoài dự toán sẽ tiếp tục xuất hiện trong suốt quá trình thi công, tác động kép lên ngân sách của gia chủ.
3 cách phát hiện tráo đổi vật tư ngay tại công trường
Hiểu cơ chế gian lận chỉ là bước đầu. Phần này trao cho gia chủ ba công cụ cụ thể, có thể áp dụng ngay cả khi bạn chưa từng cầm bản vẽ kết cấu, không cần thuê kỹ sư giám sát độc lập, và không cần thiết bị chuyên dụng đắt tiền.
Cách 1: Đọc logo dập nổi và đo đường kính thực tế của thép
Đây là bước kiểm tra đơn giản nhất nhưng cực kỳ hiệu quả. Toàn bộ thép xây dựng tiêu chuẩn đều có logo nhà sản xuất dập nổi trực tiếp lên thân thanh thép, không phải nhãn dán có thể bóc ra.
3 bước thực hiện:
- Khi xe vật tư vào công trường, yêu cầu thợ chưa cắt đoạn nào. Đi dọc bó thép, tìm logo dập nổi, đối chiếu với thương hiệu ghi trong hợp đồng.
- Dùng thước kẹp vernier (giá khoảng 100–150 nghìn đồng tại các cửa hàng dụng cụ) đo đường kính thực tế. Thép D10 phải đạt 9.95–10.05mm, thép D12 phải đạt 11.95–12.05mm.
- Đối chiếu với bản vẽ kết cấu mà kiến trúc sư đã giao. Nếu bản vẽ ghi D10 nhưng thực tế đo được 9.5mm, đây là thép âm, yêu cầu đổi ngay.

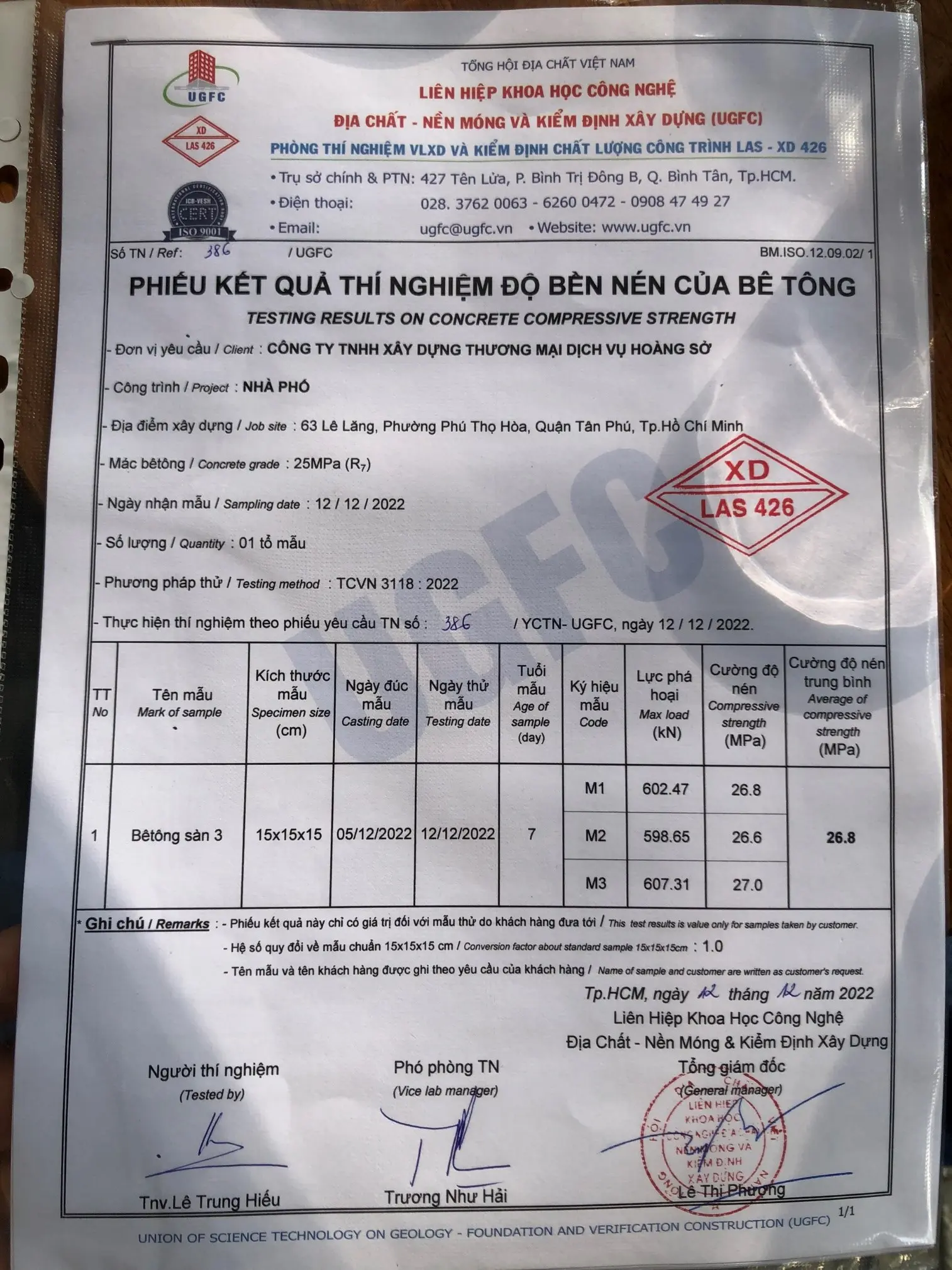

Cách 2: Yêu cầu phiếu giao hàng trạm trộn và kiểm tra tem niêm phong xe bồn bê tông
Bê tông tươi là vật tư khó kiểm tra nhất bằng mắt thường, nhưng có một công cụ pháp lý đơn giản: Phiếu giao hàng từ trạm trộn. Mọi xe bồn bê tông thương phẩm hợp lệ đều phải có phiếu này.
4 thông tin bắt buộc trên phiếu giao hàng:
- Tên trạm trộn và địa chỉ cụ thể (đối chiếu với trạm trộn ghi trong phụ lục hợp đồng).
- Mác bê tông và độ sụt thiết kế (M250, độ sụt 10±2cm chẳng hạn).
- Thời gian xuất xưởng (bê tông tươi không được quá 90 phút từ lúc xuất kho đến lúc đổ).
- Biển số xe bồn (so khớp với xe đang đậu trước cửa).
Đồng thời kiểm tra tem niêm phong dán trên cửa thùng trộn. Nếu tem bị bóc, rách hoặc đứt, khả năng cao đã có người mở thùng để thêm nước dọc đường.

Cách 3: Ký tên lên bảng mẫu vật tư trước khi thi công, "lá bùa" pháp lý của gia chủ
Đây là cách triệt để nhất, biến gia chủ từ vai trò "khách hàng tin tưởng" thành "đồng giám sát có chứng cứ pháp lý". Cơ chế rất đơn giản: trước khi mỗi loại vật tư đi vào thi công, lập một bảng mẫu thực tế, gia chủ ký xác nhận, dùng làm căn cứ nghiệm thu suốt công trình.
Bảng mẫu vật tư đầu vào nên có 5 cột:
- Tên vật tư (Thép, Xi măng, Dây điện...).
- Thương hiệu và xuất xứ cụ thể.
- Mã sản phẩm hoặc số lô.
- Đơn vị tính và quy cách đóng gói.
- Chữ ký xác nhận của gia chủ và đại diện nhà thầu.
Khi có bảng này kèm chữ ký, mọi tranh chấp về sau đều có cơ sở pháp lý rõ ràng. Đây cũng là yếu tố mà phần lớn nhà thầu cỏ né tránh, nếu thầu từ chối ký bảng mẫu, đó là dấu hiệu đỏ rất rõ ràng.
Điều khoản "sống còn" về vật tư trong hợp đồng: Checklist cho gia chủ trước khi ký
Mọi biện pháp kiểm tra tại công trường chỉ là phần ngọn. Gốc của vấn đề nằm ở hợp đồng. Hợp đồng càng mơ hồ về vật tư, "cửa sau" cho tráo đổi càng rộng. Trước khi đặt bút ký, gia chủ cần đảm bảo hợp đồng có đủ 6 điều khoản sau:
- Phụ lục vật tư chi tiết: ghi rõ thương hiệu, mã sản phẩm, xuất xứ và đơn vị tính cho từng loại vật tư chính (thép, xi măng, gạch, dây điện, ống nước, bê tông).
- Quy định nghiệm thu đầu vào: mỗi đợt vật tư về công trường phải có kỹ sư giám sát kiểm tra trước khi đưa vào sử dụng, gia chủ được quyền yêu cầu chụp ảnh báo cáo qua Zalo.
- Điều khoản phạt cụ thể: mức phạt tiền nếu phát hiện tráo vật tư (đề xuất 50 triệu đồng/lỗi hoặc cao hơn), kèm yêu cầu tháo dỡ làm lại miễn phí.
- Quy định nguồn vật tư: chỉ được mua từ đại lý chính hãng có hóa đơn VAT, không chấp nhận hàng trôi nổi.
- Quyền kiểm tra độc lập: gia chủ có quyền thuê kỹ sư bên thứ ba kiểm định vật tư bất kỳ lúc nào, chi phí do nhà thầu chịu nếu phát hiện sai phạm.
- Cơ chế bảo hành kết cấu: tối thiểu 5 năm cho phần kết cấu, có ràng buộc cụ thể bằng giá trị tiền giữ lại sau bàn giao.
Để xem mẫu hợp đồng đầy đủ với tất cả các điều khoản ràng buộc chủng loại vật tư trong hợp đồng thi công, gia chủ có thể tham khảo mẫu hợp đồng EPC tiêu chuẩn của Kim Anh trước khi đàm phán với bất kỳ nhà thầu nào.
Cam kết vật tư minh bạch tại Xây Dựng Kim Anh: Cơ chế bảo vệ gia chủ 3 lớp
Sau hơn 10 năm thi công nhà ở dân dụng tại TP.HCM và các tỉnh lân cận, Xây Dựng Kim Anh hiểu rõ một điều: Niềm tin không đến từ lời hứa, niềm tin đến từ cơ chế kiểm soát. Vì vậy, mọi công trình do Kim Anh thi công đều áp dụng cơ chế bảo vệ gia chủ 3 lớp, không có ngoại lệ.
- Phụ lục hợp đồng vật tư chi tiết đến từng mã sản phẩm: không có khái niệm "thép loại tốt" hay "xi măng thương hiệu uy tín". Mọi vật tư đều được ghi rõ thương hiệu, mã sản phẩm và xuất xứ trong phụ lục, có giá trị pháp lý tương đương hợp đồng chính.
- Gia chủ ký tên trực tiếp lên bảng mẫu vật tư đầu vào: trước khi mỗi loại vật tư đi vào thi công, kỹ sư giám sát của Kim Anh cùng gia chủ kiểm tra, ký xác nhận trên bảng mẫu. Đây là căn cứ nghiệm thu chính thức xuyên suốt công trình.
- Báo cáo tiến độ bằng video và ảnh Zalo hàng ngày: mọi hoạt động tại công trường, từ tập kết vật tư, thi công đến nghiệm thu, đều được kỹ sư giám sát ghi hình và gửi vào nhóm Zalo riêng của gia chủ. Bạn theo dõi từ xa 24/7, ngay cả khi đang đi công tác tỉnh khác.
Quan trọng nhất, hợp đồng của Kim Anh có điều khoản cam kết rõ ràng: nếu phát hiện tráo đổi vật tư hoặc sai chủng loại so với phụ lục, Kim Anh chịu phạt 50 triệu đồng mỗi lỗi và buộc phải tháo dỡ làm lại miễn phí. Đây không phải lời hứa, đây là điều khoản pháp lý ràng buộc trên giấy tờ.
Câu hỏi thường gặp về tráo đổi vật tư xây dựng
Phát hiện thầu tráo vật tư giữa chừng thì có đòi lại tiền được không?
Có, nếu hợp đồng có điều khoản phạt vi phạm vật tư cụ thể. Hai bước cần làm ngay: lập vi bằng tại công trường (chi phí khoảng 3–5 triệu đồng tại các văn phòng thừa phát lại) để ghi nhận hiện trạng vật tư bị tráo, sau đó gửi văn bản yêu cầu nhà thầu khắc phục theo điều khoản hợp đồng. Nếu thầu không hợp tác, vi bằng sẽ là chứng cứ pháp lý quan trọng khi khởi kiện ra tòa.
Làm thế nào biết thép đang dùng có đúng mác cam kết trong hợp đồng không?
Có 3 cách kiểm tra nhanh tại công trường: kiểm tra logo dập nổi trên thân thép (Pomina có hình quả táo, Việt Nhật có chữ VNS), dùng thước kẹp vernier đo đường kính thực tế (D10 phải đạt 9.95–10.05mm), và yêu cầu nhà thầu xuất trình giấy kiểm định chất lượng từ nhà máy sản xuất kèm hóa đơn VAT của đại lý chính hãng.
Báo giá rẻ hơn thị trường 15–20% có phải dấu hiệu thầu sẽ tráo vật tư không?
Khả năng cao là có. Vật tư chiếm 60–65% giá trị hợp đồng xây dựng, nhân công khoảng 25–30%, lợi nhuận và chi phí quản lý khoảng 10–15%. Nếu một nhà thầu báo giá thấp hơn mặt bằng chung 15–20%, họ buộc phải cắt giảm ở đâu đó. Phần lớn trường hợp, khoản cắt giảm đó là vật tư, vì đây là khâu khó kiểm tra nhất và mang lại lợi nhuận lớn nhất cho thầu cỏ.
Bảo vệ ngôi nhà của bạn bằng kiến thức và hợp đồng chặt chẽ
Tráo đổi vật tư xây dựng là rủi ro có thật, nhưng hoàn toàn ngăn chặn được nếu gia chủ biết cách. Ba hành động cụ thể bạn cần làm: kiểm tra logo dập nổi trên thép, yêu cầu phiếu giao hàng từ trạm trộn bê tông, và ký tên lên bảng mẫu vật tư đầu vào trước khi thi công.
Quan trọng hơn cả ba việc trên là chọn đúng nhà thầu ngay từ đầu, một đơn vị sẵn sàng đưa các điều khoản ràng buộc vật tư vào hợp đồng và chấp nhận chế tài phạt khi vi phạm. Đây là khác biệt căn bản giữa nhà thầu uy tín và thầu cỏ.
Bạn đang chuẩn bị xây nhà? Đừng để hợp đồng trở thành "lưới rỗng"
Nếu bạn đang sắp ký hợp đồng xây dựng và chưa chắc chắn các điều khoản về vật tư đã đủ chặt chẽ, Xây Dựng Kim Anh tặng bạn buổi tư vấn kiểm tra hợp đồng 30 phút hoàn toàn miễn phí. Không bán hàng, không ép ký hợp đồng, không thu phí, chỉ tập trung vào việc bảo vệ quyền lợi của bạn trên giấy tờ.
Liên hệ ngay:
- Hotline/Zalo: 0974 776 305 (gặp trực tiếp kỹ sư tư vấn)
- Website báo giá chi tiết: kientruckimanh.com/bao-gia-xay-nha-tron-goi
- Văn phòng: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, TP Hồ Chí Minh
Ngôi nhà của bạn xứng đáng được xây dựng đúng vật tư, đúng chất lượng và đúng cam kết. Đừng để 50–60 triệu đồng chênh lệch vật tư trở thành 200–400 triệu đồng sửa chữa sau 5 năm.
