Thời gian xây nhà phố 2 tầng, 3 tầng mất bao lâu? Sự thật đằng sau lời hứa "xây siêu tốc"

Bạn đang ráo riết chuẩn bị khởi công tổ ấm mới để kịp tân gia trước kỳ nghỉ Tết Nguyên Đán, nhưng lại bị bủa vây bởi hàng tá thông tin nhiễu loạn. Thầu A khẳng định chắc nịch 4 tháng mới xong, trong khi thầu B lại vỗ ngực cam kết chỉ 2 tháng rưỡi là hoàn thiện trao tay chìa khóa. Tại sao cùng một bản vẽ thiết kế kết cấu, cùng một quy mô diện tích mà thời gian xây nhà lại chênh lệch đến cả tháng trời?

Liệu lời hứa "thi công siêu tốc" là một bước tiến vượt bậc về công nghệ hay kỹ năng tổ chức, hay chỉ là một cái bẫy chết người đánh đổi bằng chính sự an toàn của hệ khung kết cấu? Bằng dữ liệu kỹ thuật thực chiến và tiêu chuẩn đo lường khắt khe, Xây Dựng Kim Anh sẽ bóc trần sự thật về các mốc tiến độ thi công, giúp bạn dự trù chính xác cho câu hỏi xây nhà 3 tầng mất bao lâu, xây nhà 2 tầng mất bao lâu để có kế hoạch chuẩn bị tài chính và dự trù chi phí thuê chỗ ở tạm hoàn hảo nhất.

Thời gian xây nhà phố tiêu chuẩn phụ thuộc chặt chẽ vào quy mô diện tích sàn và điều kiện thi công thực tế. Theo dữ liệu kỹ thuật mới nhất: Xây nhà 2 tầng mất bao lâu? Đáp án chuẩn là từ 2.5 đến 3 tháng. Xây nhà 3 tầng mất bao lâu? Lộ trình dao động từ 3.5 đến 4 tháng. Riêng với biệt thự quy mô lớn sẽ kéo dài từ 5 - 6 tháng, và xây nhà cấp 4 mất bao lâu? thường nằm trong khoảng 1.5 - 2 tháng. Bất kỳ sự rút ngắn tiến độ nào vượt quá 20% so với mốc thời gian này đều tiềm ẩn rủi ro vi phạm thời gian đông kết bê tông, tháo cốp pha sớm gây nứt võng sàn hoặc thấm dột nghiêm trọng về sau.)

Đáp án chuẩn cho câu hỏi thời gian xây nhà phố 2 tầng, 3 tầng

Để giải đáp triệt để câu hỏi xây nhà bao nhiêu tháng, chúng ta không thể dựa vào cảm tính hay những lời hứa hẹn suông nhằm chốt hợp đồng của các nhà thầu. Mọi con số đều phải được đối chiếu với định mức ngày công và thời gian chờ vật lý của vật liệu theo Tiêu chuẩn Xây dựng Việt Nam (TCVN).

Dưới đây là khung thời gian hoàn thiện chuẩn mực áp dụng cho khu vực đô thị (nhà hẻm rộng >3m hoặc mặt tiền, điều kiện tập kết vật tư thuận lợi) mà bạn có thể dùng làm thước đo chuẩn để đánh giá năng lực lập kế hoạch của nhà thầu:

Lộ trình thời gian xây dựng tiêu chuẩn theo quy mô

Quy mô công trình (Diện tích sàn 50m2 - 80m2) Thời gian thi công tiêu chuẩn (Ngày) Thời gian quy đổi (Tháng)
Nhà cấp 4 (Mái tôn/Mái ngói) 45 ngày - 60 ngày 1.5 - 2 tháng
Nhà 2 tầng (1 Trệt, 1 Lầu) 75 ngày - 90 ngày 2.5 - 3 tháng
Nhà 3 tầng (1 Trệt, 2 Lầu) 105 ngày - 120 ngày 3.5 - 4 tháng
Nhà 4 tầng (1 Trệt, 2 Lầu, 1 Sân thượng) 135 ngày - 150 ngày 4.5 - 5 tháng
Biệt thự (Tân cổ điển/Hiện đại) 150 ngày - 180 ngày 5 - 6 tháng

(Lưu ý: Bảng thời gian trên tính từ ngày ép cọc móng đầu tiên cho đến ngày bàn giao nhà trống, chưa bao gồm thời gian xin giấy phép xây dựng và ép cọc thử.)

Đồ họa so sánh thời gian xây dựng giữa nhà 2 tầng, 3 tầng và biệt thự

Chi tiết lộ trình thi công nhà phố 3 tầng (105 - 120 ngày chuẩn kỹ thuật)

Để hình dung rõ hơn bức tranh tổng thể về tiến độ thi công nhà phố diễn ra như thế nào, hãy cùng "mổ xẻ" một bảng tiến độ thi công excel mẫu cho một căn nhà 3 tầng (1 trệt 2 lầu) tiêu chuẩn. Quá trình này tiêu tốn trung bình 105 đến 120 ngày công, được phân bổ nhân lực xây dựng vô cùng khắt khe qua 3 giai đoạn cốt lõi:

Giai đoạn 1: Ép cọc, Làm móng & Hầm phân (15 - 20 ngày)

Đây là giai đoạn tạo tiền đề chịu lực cho toàn bộ cấu trúc công trình. Tùy thuộc vào địa chất, thời gian này bao gồm việc xin phép sử dụng vỉa hè tạm thời, đưa máy ép cọc bê tông (ép neo hoặc ép tải) vào vị trí.

Sau khi ép xong số lượng cọc thiết kế, tổ thợ sẽ tiến hành đào móc đất hố móng, đầm chặt nền và trải lớp bê tông lót để chống mất nước cho kết cấu. Tiếp theo là công đoạn cực kỳ tốn thời gian: cắt uốn đan thép móng, ghép ván khuôn và đổ bê tông đài móng, đà kiềng nối các tim cọc. Song song với đó, hệ thống hầm tự hoại (hầm phân) cũng được xây gạch đinh vững chắc, trát chống thấm nhiều lớp để sẵn sàng lấp đất, trả lại mặt bằng thi công cho phần thân bên trên.

Công nhân đang tiến hành đan thép đài móng cọc, chuẩn bị cho công tác đổ bê tông móng nhà phố

Giai đoạn 2: Thi công phần thân - khung bê tông cốt thép (45 - 50 ngày)

Giai đoạn này là "xương sống" quyết định 100% tuổi thọ chịu lực của ngôi nhà, đồng thời cũng là giai đoạn tiêu tốn nhiều thời gian nhất khi bạn ký hợp đồng xây nhà phần thô.

Trung bình, mỗi một mặt sàn (từ lầu 1 lên lầu 2) cần từ 10 - 14 ngày làm việc liên tục. Các công tác tuần tự bao gồm: buộc cốt thép cột chờ, ghép ván khuôn cột, đổ bê tông cột. Sau đó tiến hành lắp dựng hệ thống giàn giáo đỡ, đóng cốp pha sàn, đan hai lớp thép dầm sàn và bắt đầu bơm đổ bê tông tươi.

Điểm mấu chốt mang tính sống còn ở đây là thời gian đông kết bê tông. Bê tông không thể cứng lại ngay lập tức. Sau khi đổ, nó cần một khoảng thời gian vật lý bắt buộc để thủy hóa và đạt đủ cường độ chịu nén trước khi cho phép thợ chất thêm gạch, cát, sắt thép của tầng tiếp theo lên trên. Trong chuỗi ngày chờ đợi này, công nhân thực hiện một nhiệm vụ tối quan trọng: tưới nước bảo dưỡng bê tông liên tục nhằm ngăn chặn hiện tượng rạn nứt bề mặt do hiện tượng co ngót nhiệt độ sinh ra.

Quá trình đan sắt sàn chuẩn bị công tác đổ bê tông lầu 2

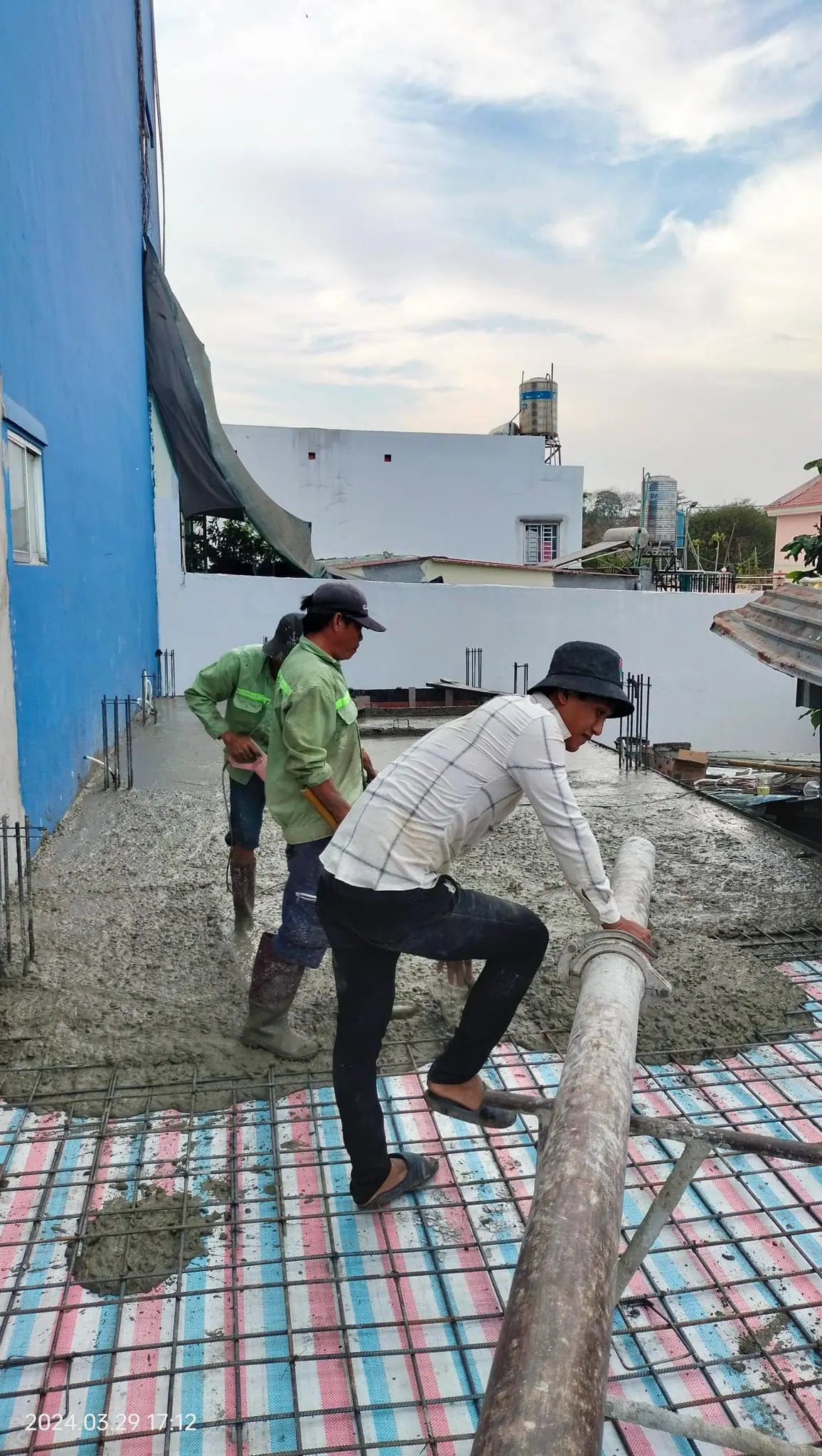

Quá trình bơm đổ bê tông tươi sàn lầu 2

Giai đoạn 3: Thi công hoàn thiện & nội thất cơ bản (30 - 40 ngày)

Nếu phần thô cần sự chắc chắn, thì thi công hoàn thiện lại đòi hỏi sự tỉ mỉ, tay nghề cao thay vì sức mạnh cơ bắp. Khoảng thời gian 1 tháng cuối cùng là lúc ngôi nhà được "mặc áo mới". Lộ trình hoàn thiện bao gồm:

  • Xây tô vách tường bao quanh và tường ngăn chia phòng chức năng.

  • Đục rãnh đi hệ thống ống luồn dây điện, ống cấp thoát nước âm tường.

  • Xử lý quét hóa chất chống thấm chuyên dụng cho các khu vực "nhạy cảm" như sàn mái, ban công, nhà vệ sinh.

  • Chờ tường đạt độ khô tiêu chuẩn mới tiến hành đóng trần thạch cao, ốp lát gạch nền phẳng phiu, bả matit làm láng mặt tường và lăn sơn nước (1 lớp lót kháng kiềm, 2 lớp màu phủ).

  • Cuối cùng là khâu lắp ráp thiết bị vệ sinh (bồn cầu, lavabo), thiết bị chiếu sáng, ổ cắm và tiến hành dọn vệ sinh công nghiệp trả lại không gian sạch sẽ bóng loáng trước ngày trao chìa khóa cho chủ đầu tư.

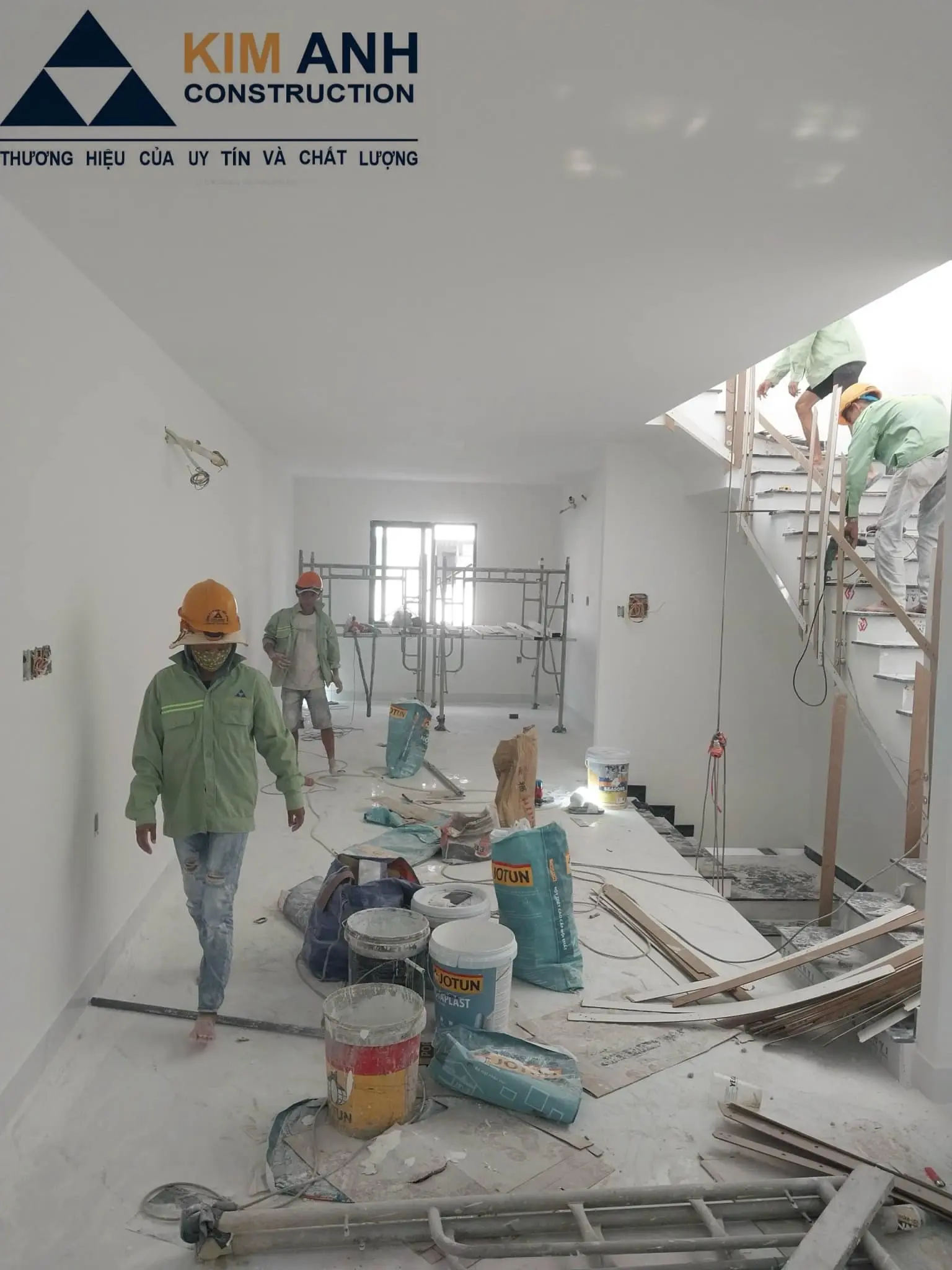

Công nhân Kim Anh tiến hành lắp lan can cầu thang, bả matit, lăn sơn nước giai đoạn hoàn thiện

Vạch trần lời hứa "xây nhà 2 tháng": Mối nguy hiểm chết người

Nếu thời gian xây nhà 3 tầng chuẩn kỹ thuật đòi hỏi từ 105 đến 120 ngày, vậy làm cách nào các đơn vị "thầu cỏ" lại có thể tự tin vỗ ngực cam kết trao chìa khóa chỉ sau 60 ngày? Câu trả lời không nằm ở công nghệ tiên tiến hay năng lực vượt trội, mà nằm ở việc họ cố tình đánh tráo khái niệm, ép tiến độ một cách vô tội vạ để nhanh chóng rút tiền giải ngân và chạy sang công trình khác.

Việc ép tiến độ mù quáng này tiềm ẩn những rủi ro xây dựng tàn khốc, trực tiếp tàn phá chất lượng công trình từ tận gốc rễ. Dưới đây là 3 kỹ thuật bị làm ẩu phổ biến nhất đằng sau lời hứa "thi công siêu tốc":

Tháo cốp pha sớm khi bê tông chưa đạt mác (gây võng, nứt sàn)

Đây là hành vi "bức tử" ngôi nhà nguy hiểm nhất. Theo đúng Tiêu chuẩn Xây dựng Việt Nam (TCVN), bê tông đổ sàn cần trải qua quá trình thủy hóa liên tục từ 21 đến 28 ngày mới có thể đạt được 100% cường độ chịu nén thiết kế (đạt mác bê tông).

Để rút ngắn tiến độ thi công nhà phố, thầu cỏ thường xúi khách hàng đổ thêm phụ gia đông kết nhanh, sau đó ngang nhiên tháo cốp pha chống đỡ chỉ sau 5 đến 7 ngày để lấy vật tư đem lên làm tiếp cho mặt sàn tầng trên. Lúc này, bê tông cốt thép bên dưới vẫn còn rất non. Việc phải gánh chịu tải trọng khổng lồ từ gạch, xi măng và giàn giáo đè xuống sẽ khiến hệ dầm sàn bị võng, tạo ra những vết nứt sàn vi mô. Chỉ sau vài tháng đưa vào sử dụng, nước sẽ len lỏi qua các khe nứt này gây rỉ sét thép âm, làm hỏng toàn bộ hệ thống trần thạch cao bên dưới.

Tô tường, sơn bả khi gạch chưa khô (gây ẩm mốc, bong tróc)

Trong quá trình xây dựng, những bức tường gạch ngậm rất nhiều nước từ vữa xây và nước tưới bảo dưỡng. Theo nguyên tắc vật lý, phải để tường có thời gian thở và tỏa hết độ ẩm tường ra môi trường bên ngoài.

Nhằm kịp ngày bàn giaon, thầu thi công bất chấp tường chưa khô ráo đã lập tức trét bột bả matit bít kín bề mặt, sau đó phủ luôn sơn lót kháng kiềm và sơn màu. Hành động này vô tình khóa chặt lượng hơi nước ở lại bên trong lõi gạch. Hậu quả là chỉ sau 3 đến 6 tháng, lượng nước này cố gắng thoát ra sẽ đẩy bung lớp bột trét, gây ra hiện tượng phồng rộp, nứt nẻ và bong tróc sơn từng mảng lớn vô cùng mất thẩm mỹ.

Bỏ qua nghiệm thu chuyển bước thi công

Để xây nhà 3 tầng trong vòng 2 tháng, thợ thầy bắt buộc phải tăng ca làm ngày làm đêm, mạnh ai nấy làm trong tình trạng kiệt sức. Tiến độ được đẩy lên nhanh đến mức chủ nhà và đội ngũ giám sát không có khoảng hở để thực hiện khâu nghiệm thu chuyển bước.

Thép dầm đan lưa thưa sai bản vẽ, hệ thống ống nước đi hụt ron cao su hay việc chắp nối đường điện cẩu thả... tất cả những sai sót kỹ thuật chết người này đều chưa được kiểm tra đã vội vã đổ bê tông hoặc tô vữa lấp đi. Đây chính là hành vi lấp liếm lỗi thi công hoàn hảo nhất, để lại một "quả bom nổ chậm" cho gia chủ tự gánh chịu về sau.

4 Yếu tố khách quan ảnh hưởng đến tiến độ xây nhà

Bên cạnh việc cảnh giác với thầu cỏ, ở góc độ một chủ đầu tư thông thái, bạn cũng cần thấu hiểu những rủi ro khách quan về thời tiết thi côngđiều kiện thi công thực tế. Việc giáo dục bản thân hiểu rõ các yếu tố này giúp bạn không hối thúc nhà thầu một cách vô lý, đảm bảo chất lượng sau cùng cho chính tổ ấm của mình.

Thời tiết (mùa mưa vs mùa khô)

Ông bà ta có câu "Nắng tốt dưa, mưa tốt lúa", trong xây dựng cũng có những nghịch lý tương tự. Nếu bạn xây nhà mùa mưa, tiến độ có thể bị đình trệ từ 10 đến 15 ngày do thợ không thể đổ bê tông mái hay sơn ngoại thất. Tuy nhiên, nước mưa tự nhiên lại là chất xúc tác cực kỳ tuyệt vời cho việc bảo dưỡng bê tông phần thô và là cơ hội vàng để test chống thấm thực tế nhất. Ngược lại, thi công mùa khô giúp tiến độ thần tốc, nhưng bắt buộc nhà thầu phải cử người túc trực tưới nước bảo dưỡng liên tục để tránh nứt nẻ do co ngót nhiệt.

Điều kiện mặt bằng (hẻm nhỏ <3m, cấm giờ tải)

Đặc sản của khu vực TP.HCM là những con hẻm chằng chịt. Nếu nhà bạn nằm ở hẻm lộ giới lớn hơn 4m, xe bồn bê tông tươi có thể tiến vào bơm trực tiếp lên sàn chỉ trong 2 tiếng đồng hồ. Nhưng nếu rơi vào tình trạng hẻm nhỏ dưới 3m, bắt buộc tổ thợ phải tiến hành trộn bê tông tay hoặc dùng xe rùa, xe ba gác trung chuyển vật tư từ đầu hẻm vào. Quá trình vận chuyển vật tư thủ công này sẽ bào mòn sức lực của thợ và kéo dài tổng tiến độ thêm ít nhất 15% đến 20% thời gian so với bảng dự kiến.

Thủ tục pháp lý & hàng xóm gây khó dễ

Một yếu tố cực kỳ đau đầu khác là sự can thiệp từ bên ngoài. Đôi khi, thanh tra đô thị sẽ xuống kiểm tra đột xuất giấy phép, yêu cầu tạm ngưng 1-2 ngày để xuất trình hồ sơ. Hoặc những rắc rối phát sinh từ hàng xóm như khiếu nại bụi bẩn, tiếng ồn trong giờ giấc thi công (nhất là giờ nghỉ trưa), thậm chí vu khống nứt tường đòi bồi thường. Những sự cố này hoàn toàn có thể dẫn đến việc công trình bị đình chỉ thi công tạm thời cho đến khi hòa giải xong.

Xây Dựng Kim Anh: Bảng tiến độ minh bạch, phạt nặng nếu trễ hẹn

Tìm lời giải cho bài toán xây nhà bao nhiêu tháng không phải là trò chơi đoán mò, mà là một bản cam kết khoa học. Hơn 10 năm chinh chiến trên thị trường xây dựng, Xây Dựng Kim Anh tự hào là đơn vị tổng thầu luôn nói thật, làm thật và chịu trách nhiệm tuyệt đối với từng ngày công của khách hàng.

Chúng tôi khẳng định, thời gian để nhào nặn nên một công trình nhà phố 3 tầng bền vững tại Kim Anh luôn tuân thủ nghiêm ngặt mốc 3.5 đến 4 tháng. Chúng tôi TUYỆT ĐỐI KHÔNG ép tiến độ bằng việc làm ẩu, cắt xén thời gian đông kết của kết cấu, nhưng cũng TUYỆT ĐỐI KHÔNG viện cớ để ngâm công trình, kéo dài sự mệt mỏi cho gia chủ.

Khi chốt hợp đồng, bạn sẽ nhận được một bảng tiến độ chi tiết bằng Excel, vạch rõ từng ngày thợ làm gì, đổ sàn ngày nào, lợp mái ngày nào. Lời hứa của Kim Anh được đóng đinh bằng cam kết hợp đồng thép: Điều khoản phạt chậm tiến độ trong hợp đồng. Bất kỳ ngày bàn giao nào trễ hẹn so với văn bản đã ký, công ty sẽ tự động trừ đi % giá trị hợp đồng để bồi thường thiệt hại cho bạn.

Bên cạnh đó, mọi diễn biến tại hiện trường đều được Kỹ sư giám sát chụp ảnh, quay video và báo cáo Zalo hàng ngày, giúp bạn ngồi tại văn phòng vẫn nắm rõ tiến độ thi công nhà phố của mình chuẩn xác đến từng milimet.


Việc đi tìm lời giải cho bài toán xây nhà 2 tầng hay 3 tầng mất bao lâu sẽ quyết định trực tiếp đến kế hoạch an cư của gia đình bạn. Hãy nhớ rằng, thời gian xây nhà có thể rút ngắn được vài tuần để thỏa mãn sự nôn nóng nhất thời, nhưng hệ quả của những sàn bê tông nứt nẻ, những bức tường thấm dột mốc meo sẽ bám theo bạn suốt hàng thập kỷ. Đừng bao giờ đánh đổi sự an toàn của cả gia đình lấy những lời hứa hẹn "thi công siêu tốc" phi khoa học từ các thầu cỏ. Một ngôi nhà kiên cố, bền vững hàng trăm năm luôn cần đủ thời gian để hình thành móng nền, kết tinh cường độ vật liệu và trau chuốt từng đường nét hoàn thiện.

Bạn đã có bản vẽ và muốn biết chính xác ngày khởi công, ngày cất nóc và ngày tân gia cho ngôi nhà của mình? Hãy gạt bỏ những lo âu về tiến độ lề mề hay rủi ro làm ẩu! Liên hệ ngay với Xây Dựng Kim Anh để các Kỹ sư chỉ huy trưởng của chúng tôi lập cho bạn một bảng tiến độ thi công chi tiết, rành mạch và cam kết chịu phạt đanh thép nhất!

CÔNG TY TNHH TƯ VẤN THIẾT KẾ XÂY DỰNG KIM ANH

  • Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, TP Hồ Chí Minh

  • Đường dây nóng/Zalo: 0974 776 305 – 0966 289 559 – 0987 244 305

  • Thư điện tử: xaydungkimanh@gmail.com

  • Mã số thuế: 0314264130

CEO Nguyễn Duy Tuấn
Nguyễn Duy Tuấn

Giám đốc - CEO - Founder

CEO Nguyễn Duy Tuấn, ông là người có chuyên môn cao trong lĩnh vực thiết kế, thi công xây dựng nhà ở, sửa chữa nhà. Đồng thời, ông Nguyễn Duy Tuấn cũng là người đào tạo, xây dựng đội ngũ Kiến Trúc Sư, Kĩ Sư, nhân công tay nghề cao và là người dẫn dắt, phát triển công ty Xây Dựng Kim Anh.
Là một người đam mê học hỏi, ông luôn tìm ra những phương pháp mới để giúp khách hàng tiết kiệm thời gian, chi phí và nâng cao chất lượng công trình.

Dịch vụ tiêu biểu: Xây nhà trọn gói, Xây nhà phần thô

Đăng ký ngay để nhận tư vấn, báo giá miễn phí
