Chỉ cần tháo ván khuôn sớm hơn 10 ngày, sàn bê tông mất tới 40% cường độ thiết kế. Đây là một sự thật phũ phàng mà hàng nghìn gia chủ đang phải gánh chịu. Các đội "thầu cỏ" làm việc chộp giật thường xuyên áp dụng chiêu trò tháo dỡ cốp pha chỉ sau 3 đến 5 ngày nhằm xoay vòng vật tư sang công trình khác để tối đa hóa lợi nhuận. Hậu quả để lại là những dầm nhà nứt toác, sàn nhà võng xuống tạo thành vũng đọng nước và kết cấu chịu lực suy yếu nghiêm trọng ngay từ những năm đầu sử dụng. Việc khắc phục những lỗi này không chỉ tiêu tốn hàng trăm triệu đồng mà còn đe dọa trực tiếp đến sinh mạng của gia đình bạn.
Để bảo vệ tài sản của chính mình, bạn không thể chỉ đứng nhìn thợ làm việc. Hãy trang bị ngay kiến thức nền tảng về đổ bê tông cốt thép, nắm rõ kỹ thuật đổ bê tông sàn nhà và xem ngay bảng thời gian tháo cốp pha chuẩn TCVN tại mục 4 của bài viết này để tự tin giám sát mọi nhà thầu.
Đổ bê tông cốt thép là quá trình kết hợp giữa cốt thép chịu kéo và bê tông chịu nén để tạo ra kết cấu chịu lực nguyên khối cho công trình. Kỹ thuật đổ bê tông sàn nhà chuẩn bao gồm việc nghiệm thu cốt thép, sử dụng bê tông tươi đúng mác, đầm dùi kỹ lưỡng và bảo dưỡng liên tục. Đối với câu hỏi tháo cốp pha bao lâu, theo TCVN 4453, gia chủ chỉ cho phép thợ tháo cốp pha đáy dầm, sàn khi bê tông đạt 100% cường độ, thường rơi vào khoảng 21 đến 28 ngày ở điều kiện nhiệt độ bình thường.
Phụ lục bài viết
Bê tông cốt thép toàn khối là gì? Vì sao đây là xương sống của ngôi nhà?
Trước khi đi sâu vào quy trình xây dựng phần thô, bạn cần hiểu rõ bản chất của vật liệu cấu thành nên ngôi nhà. Bê tông cốt thép toàn khối là một hệ thống kết cấu chịu lực, trong đó dầm, sàn và cột liên kết nguyên khối với nhau ngay tại công trường.
Bê tông có đặc tính chịu nén cực tốt nhưng lại chịu kéo rất kém. Ngược lại, thép sàn CB400-V hay các loại thép xây dựng khác lại có khả năng chịu lực kéo tuyệt vời. Kỹ sư xây dựng kết hợp hai vật liệu này lại, tạo ra một hệ kết cấu dầm sàn liền khối khắc phục mọi nhược điểm của nhau. Khối bê tông bao bọc bên ngoài sẽ làm lớp bảo vệ bê tông, ngăn chặn không khí và nước ăn mòn cốt thép bên trong, tạo ra bộ "xương sống" vững chắc hàng thế kỷ cho công trình theo đúng TCVN 4453:1995.
Sự khác biệt giữa bê tông toàn khối và bê tông lắp ghép
Nhiều chủ nhà phân vân giữa việc đổ trực tiếp tại công trường hay mua cấu kiện đúc sẵn. Xét về tổng thể, kết cấu toàn khối vượt trội hơn hẳn kết cấu lắp ghép về độ liền khối, đặc biệt quan trọng đối với nhà dân dụng nhiều tầng.
Bảng so sánh kết cấu bê tông toàn khối và bê tông lắp ghép:
| Tiêu chí | Bê tông cốt thép toàn khối | Bê tông lắp ghép (Đúc sẵn) |
| Độ cứng tổng thể | Rất cao. Cột, dầm, sàn tạo thành một khối liền mạch, chịu lực không gian tốt. | Trung bình. Phụ thuộc hoàn toàn vào các liên kết mối nối bằng hàn hoặc bulong. |
| Khả năng chống thấm | Tuyệt đối (nếu đầm dùi và bảo dưỡng đúng kỹ thuật). | Dễ bị thấm dột tại các khe nối giữa các tấm đan đúc sẵn. |
| Thời gian thi công | Chậm hơn. Cần thời gian chờ ninh kết và tháo cốp pha. | Rất nhanh. Chở cấu kiện tới lắp ráp ngay. |
| Tính ứng dụng | Nhà phố, biệt thự, nhà có thiết kế phức tạp, góc cạnh. | Nhà xưởng công nghiệp, cầu đường, công trình có nhịp đều nhau. |

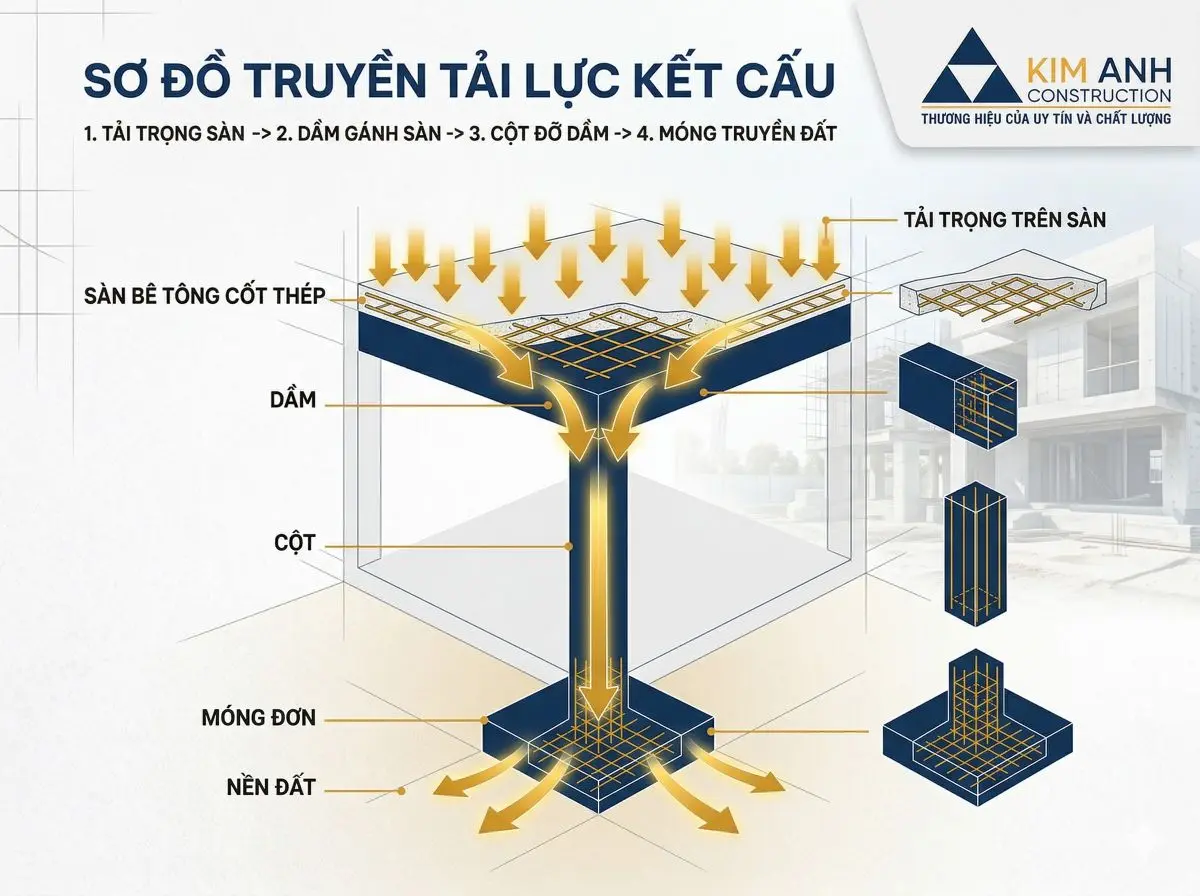

Tại sao nhà phố bắt buộc dùng kết cấu bê tông cốt thép?
Điều kiện địa chất TP.HCM yêu cầu nhà thầu phải thiết kế kết cấu chịu tải cực cao. Khu vực này có nền đất yếu, nhiều bùn lầy (đặc biệt ở Quận 7, Nhà Bè, Bình Chánh). Nếu bạn không sử dụng móng cọc và hệ khung cột dầm sàn bằng bê tông cốt thép toàn khối, công trình sẽ không thể chịu được tải trọng sàn và các lực tác động tĩnh - động hàng ngày. Việc sử dụng vật liệu nhẹ hay lắp ghép trên nền đất yếu tại TP.HCM tiềm ẩn nguy cơ nứt gãy và sụt lún không đồng đều cực kỳ nguy hiểm.

Quy trình 7 bước đổ bê tông cốt thép đúng kỹ thuật
Một kỹ thuật đổ bê tông sàn nhà chuyên nghiệp không cho phép bất kỳ sự tùy hứng nào. Xây Dựng Kim Anh thực hiện quy trình 7 bước chuẩn TCVN dưới đây để loại bỏ triệt để rủi ro nứt sàn bê tông và võng sàn. Gia chủ hãy cầm chắc danh sách này để nghiệm thu từng hạng mục trên công trường.
Bước 1–2: Chuẩn bị ván khuôn và nghiệm thu cốt thép trước khi đổ
Chủ nhà phải nghiệm thu cốt thép và hệ thống ván khuôn (cốp pha nhôm hoặc ván khuôn phủ phim) trước khi xe bơm bê tông tiến vào công trình. Nếu bỏ qua bước này, mọi lỗi sai bên dưới lớp bê tông sẽ bị chôn vùi vĩnh viễn.
-
Kiểm tra độ kín khít của cốp pha: Ván khuôn phải ghép khít, không để lại khe hở làm chảy mất nước xi măng. Bề mặt ván phải sạch sẽ, không dính dầu mỡ hay rác thải.
-
Khoảng cách thép (a150, a200): Dùng thước dây đo khoảng cách giữa các thanh thép sàn. Thép lớp trên và lớp dưới phải được cố định chắc chắn bằng thép râu (chân chó).
-
Nghiệm thu lớp bảo vệ bê tông: Thợ thi công bắt buộc phải dùng cục kê bê tông (con kê mác cao) để nâng lớp thép đáy lên cách mặt ván khuôn từ 15mm - 20mm. Tuyệt đối cấm thợ dùng gạch vỡ hay đá xanh để kê vì gạch sẽ hút nước của bê tông gây nứt vỡ sau này.
Bước 3–4: Đặt hàng bê tông tươi và kiểm tra phiếu xe bồn
Để đảm bảo kết cấu ổn định cho nhà từ 3 tầng trở lên, chúng tôi khuyên dùng bê tông tươi thương phẩm thay vì trộn máy tay tại công trường. Bê tông tươi đảm bảo tỷ lệ cấp phối cốt liệu chính xác tuyệt đối bằng trạm trộn điện tử.
Gia chủ ép thầu xuất trình phiếu giao bê tông tươi từ trạm trộn ngay khi xe bồn tới nơi. Bạn cần kiểm tra 3 thông số:
-
Đúng loại mác bê tông thiết kế: Thường là mác bê tông 250 hoặc mác 300 cho dầm sàn nhà phố.
-
Độ sụt bê tông: Phải đo độ sụt ngay tại công trình (thường là 10±2 hoặc 12±2) bằng nón sụt. Nếu bê tông quá khô hoặc quá nhão do tài xế tự ý châm thêm nước, bạn có quyền từ chối nhận hàng.
-
Kiểm tra kẹp chì: Đảm bảo tem niêm phong xe bồn còn nguyên vẹn để chống tình trạng hao hụt hoặc tráo đổi dọc đường.
Đọc thêm hướng dẫn chuyên sâu: Mác bê tông là gì? Cách kiểm tra độ sụt bê tông tươi tại công trình

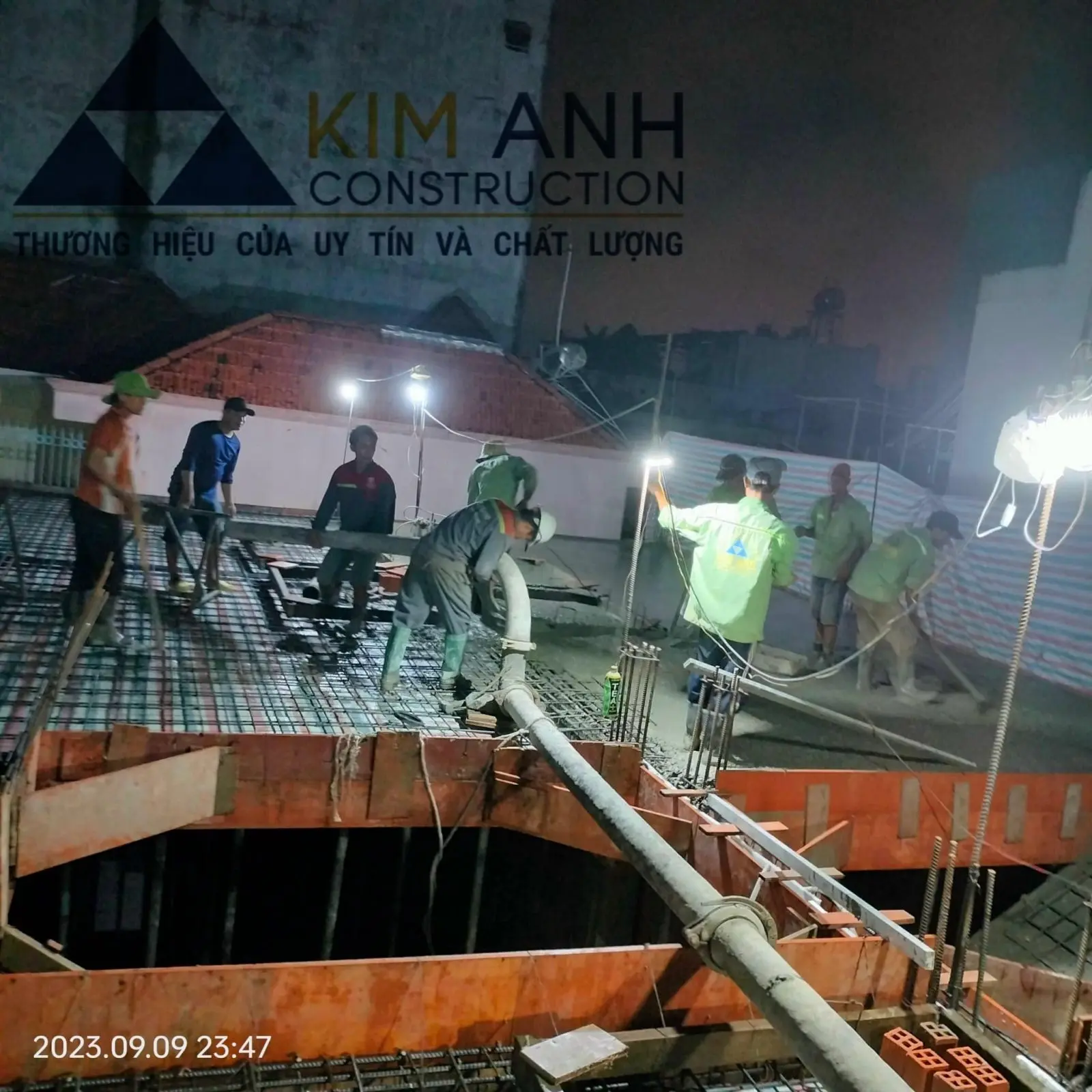

Bước 5–6: Kỹ thuật đổ bê tông và sử dụng đầm dùi đúng cách
Khi vòi bơm bắt đầu xả vữa, thợ thi công phải áp dụng kỹ thuật đổ từ xa về gần, đổ từ vị trí thấp lên vị trí cao. Trọng tâm của bước này là thao tác đầm. Thợ thi công phải sử dụng đầm dùi bê tông đúng kỹ thuật để đẩy hết bọt khí ra ngoài, tránh hiện tượng rỗ tổ ong bê tông và bê tông phân tầng.
-
Khoảng cách đầm: Mũi đầm dùi phải cắm sâu vào lớp bê tông, khoảng cách mỗi lần di chuyển mũi đầm không quá 500mm.
-
Thời gian đầm: Chỉ đầm từ 10 - 15 giây mỗi vị trí. Nếu đầm quá lâu, đá to sẽ chìm xuống đáy, vữa xỉ măng nổi lên trên gây phân tầng kết cấu.
-
Chiều dày lớp đổ: Không đổ bê tông dày quá 30cm một lần, phải đổ thành từng lớp và đầm kỹ lớp dưới trước khi đổ tiếp lớp trên.

Bước 7: Hoàn thiện mặt sàn và xử lý bề mặt sau đổ
Ngay sau khi đầm dùi xong, bề mặt bê tông sẽ gồ ghề. Thợ cán nền xử lý bề mặt sàn đạt độ phẳng chuẩn bằng thước nhôm dài và bàn xoa mộc. Quá trình xoa mặt bê tông phải diễn ra khi vữa bắt đầu se lại. Việc này tạo ra một lớp vữa bảo vệ đồng đều, che kín các cốt liệu đá mồ côi nhô lên, giúp mác hoàn thiện của sàn đạt chất lượng cao nhất, chống thấm dột hiệu quả.
Bảo dưỡng bê tông sau đổ: Bước thầu cỏ hay bỏ qua nhất
Hành trình tạo ra một sàn nhà vững chãi không kết thúc khi chiếc xe bơm cuối cùng rời đi. Giai đoạn bảo dưỡng bê tông ngay sau đó mới quyết định 40% sức mạnh cuối cùng của kết cấu. Thầu cỏ thường làm ngơ bước này vì lười biếng và tốn nhân công. Bỏ qua bảo dưỡng gây ra hiện tượng nứt chân chim và làm giảm cường độ bê tông từ 30–40% so với thiết kế.
Tại sao bê tông bắt buộc phải giữ ẩm ít nhất 7 ngày?
Quá trình hydrat hóa xi măng (phản ứng hóa học giữa xi măng và nước) cần độ ẩm xuyên suốt để sinh ra các tinh thể kết dính, giúp bê tông đạt 70% cường độ thiết kế trong 7 ngày đầu.
Phản ứng này tỏa ra lượng nhiệt rất lớn. Nếu môi trường bên ngoài hanh khô, nước trong khối bê tông sẽ bốc hơi cực nhanh. Khi mất nước đột ngột, bê tông sẽ co ngót, tạo ra các ứng suất kéo xé toạc bề mặt, hình thành các vết nứt chân chim. TCVN 4453 quy định rõ, bạn phải duy trì độ ẩm bề mặt liên tục, không để bê tông bị "khát nước" trong giai đoạn ninh kết bê tông ban đầu.

3 Phương pháp bảo dưỡng bê tông hiệu quả nhất trên công trường
Nhà thầu Kim Anh áp dụng 3 phương pháp bảo dưỡng nghiêm ngặt theo từng điều kiện thời tiết để bảo vệ sàn nhà của bạn:
-
Phủ bao bố giữ ẩm (Hiệu quả nhất): Ngay khi mặt bê tông vừa se cứng (khoảng 4-6 tiếng sau đổ, đi lại không lún), thợ trải các tấm bao bố ướt phủ kín toàn bộ mặt sàn. Lớp bao bố này có tác dụng giữ nước, ngăn ánh nắng mặt trời trực tiếp đốt nóng bề mặt.
-
Tưới nước định kỳ (Cho mùa nắng hạn): Trong 3 ngày đầu, thợ phải phun sương tưới nước liên tục 3-4 giờ/lần vào ban ngày và 1 lần vào ban đêm. Không được xịt vòi nước áp lực mạnh trực tiếp lên mặt vữa non vì sẽ làm xói mòn xi măng.
-
Che màng PE bảo dưỡng (Cho mùa mưa hoặc không gian hẹp): Thợ dùng màng nilon (PE) phủ kín ngay sau khi xoa mặt sàn. Nilon ngăn chặn sự bốc hơi nước từ bên trong bê tông thoát ra ngoài, tự tạo ra một chu trình giữ ẩm khép kín mà không cần tưới nước thường xuyên, đồng thời chống lại mưa lớn làm trôi lớp xi măng mặt.
Tháo cốp pha bao lâu là đúng? Bảng thời gian chuẩn TCVN 4453
Câu hỏi khiến chủ nhà và nhà thầu tranh cãi nảy lửa nhất tại công trường là: Tháo cốp pha bao lâu thì an toàn? Đừng nghe thợ dùng kinh nghiệm "nhìn trời đoán đất". TCVN 4453:1995 quy định thời gian tháo cốp pha tối thiểu dựa trên nhịp dầm và cấu kiện cụ thể.
Phân biệt: Tháo cốp pha thành và tháo cốp pha đáy
Gia chủ cần phân biệt rõ hai loại ván khuôn chịu các lực tác động khác nhau để không bắt chẹt thầu một cách vô lý, nhưng cũng không để thầu qua mặt.
Cốp pha thành (ván khuôn thành cột, thành dầm, vách móng) không chịu tải trọng của bê tông, chúng chỉ có tác dụng tạo hình và giữ cho vữa không chảy ra ngoài. Cốp pha thành có thể tháo sớm hơn cốp pha đáy chịu lực. Chỉ sau 1 đến 2 ngày, khi bê tông cột đã ninh kết và đạt cường độ khoảng 50kg/cm2 (đủ cứng để không bị sứt mẻ góc cạnh khi bóc ván), thợ hoàn toàn có quyền tháo dỡ để bảo dưỡng trực tiếp.
Tuy nhiên, với cốp pha đáy dầm sàn (chịu toàn bộ trọng lượng của khối lượng bê tông khổng lồ bên trên), bạn phải tuân thủ tuyệt đối bảng thời gian sau:
Bảng thời gian tháo dỡ cốp pha đáy dầm, sàn theo TCVN 4453 (ở nhiệt độ 20-30°C):
| Loại cấu kiện chịu lực | Chiều dài nhịp cấu kiện | Cường độ bê tông đạt được yêu cầu (% Mác thiết kế) | Thời gian tối thiểu được phép tháo dỡ |
| Bản sàn, mái, vòm | Nhịp từ 2m trở xuống | 50% | 7 ngày |
| Nhịp từ 2m đến 8m | 70% | 10 ngày | |
| Nhịp lớn hơn 8m | 90% | 23 ngày | |
| Dầm, xà gồ (cấu kiện chịu uốn chính) | Nhịp từ 8m trở xuống | 70% | 14 ngày |
| Nhịp lớn hơn 8m | 90% | 23 ngày | |
| Toàn bộ dầm sàn nhà phố thông thường | (Áp dụng thực tế an toàn cao nhất) | 100% | 21 - 28 ngày |
(Lưu ý: Tại Xây Dựng Kim Anh, chúng tôi luôn giữ hệ thống thanh chống tăng và cốp pha đáy sàn ít nhất 21 ngày để kết cấu đạt trạng thái an toàn tuyệt đối, không đánh đổi rủi ro lấy tốc độ).
Thầu cỏ tháo cốp pha sau 3 ngày – Chuyện có thật ở TP.HCM
Thầu cỏ tháo cốp pha sớm để xoay vòng vật tư tiết kiệm chi phí là một vấn nạn nhức nhối. Tại một công trình ở Gò Vấp, vì nhận giá thầu quá rẻ, chủ thầu đã lén lút tháo toàn bộ thanh chống tăng và ván khuôn đáy dầm ở tầng 1 chỉ sau 1 tuần đổ bê tông để mang lên ghép cho sàn tầng 2.
Ngay lúc đó, bê tông mới chỉ đạt khoảng 30% cường độ. Khi ván khuôn bị rút đi, toàn bộ sức nặng tự bản thân của tấm sàn vài chục tấn cộng với vật tư gạch đá chất bên trên đã kéo võng sàn bê tông xuống. Vài tháng sau khi tô trát xong, chủ nhà phát hiện dầm chính giữa nhà xuất hiện một vết nứt xé dọc khổng lồ. Hậu quả tháo sớm này khiến chủ nhà phải tốn gần 200 triệu đồng để thuê đơn vị độc lập cấy thép, bơm keo gia cố dầm bằng sợi carbon, vừa mất tiền vừa rước thêm cục tức vào người.
Chủ nhà hãy nhớ: Tuyệt đối không cho phép bất kỳ ai rút cây chống dầm sàn nhà bạn trước 21 ngày!
Hậu quả thực tế của tháo cốp pha sớm: Từ nứt sàn đến sập công trình
Khi nhà thầu bất chấp TCVN 4453 để tháo ván khuôn trước thời hạn, toàn bộ hệ thống đổ bê tông cốt thép sẽ phải gánh chịu những tổn thương không thể đảo ngược. Tháo cốp pha sớm gây ra sự phá hủy liên kết kết cấu, dẫn đến việc bê tông mất đi cường độ chịu nén, từ đó kéo theo hàng loạt sự cố từ nhẹ (nứt nẻ) đến thảm họa (sập đổ toàn bộ).
Các dạng hư hỏng thường gặp và cách nhận biết bằng mắt thường
Ngay cả khi bạn không phải là kỹ sư, bạn vẫn có thể nhận biết các dấu hiệu cảnh báo hư hỏng kết cấu qua bề mặt bê tông. Dưới đây là các cấp độ cảnh báo chủ nhà cần nắm rõ:
-
Mức độ 1 (Nứt chân chim trên mặt sàn): Xuất hiện ngay sau khi đổ vài ngày do thợ không tưới nước bảo dưỡng bê tông hoặc tháo ván khuôn thành quá sớm khiến vữa mất nước đột ngột. Vết nứt nhỏ li ti như sợi tóc nhưng lại là đường dẫn nước hoàn hảo gây thấm dột sau này.
-
Mức độ 2 (Rỗ tổ ong và trơ cốt thép): Xảy ra khi thợ thao tác đầm dùi bê tông cẩu thả hoặc bê tông bị phân tầng. Bề mặt cột, dầm xuất hiện các lỗ hổng lớn, lòi cả lớp thép bên trong. Lớp bảo vệ bê tông bị phá hủy hoàn toàn, khiến thép han gỉ nhanh chóng.
-
Mức độ 3 (Vết nứt ngang dầm và võng sàn): Đây là hậu quả trực tiếp của việc rút thanh chống tăng đáy dầm trước 21 ngày. Lực hút trái đất kéo phần giữa của tấm sàn lõm xuống. Các điểm giao giữa dầm và cột xuất hiện vết nứt xé ngang sắc lẹm do ứng suất kéo vượt quá sức chịu đựng của bê tông non.
-
Mức độ 4 (Sập cục bộ): Xảy ra tại lúc thợ đang đổ sàn tầng trên nhưng hệ thống cốp pha chống đỡ tầng dưới chưa đủ tuổi hoặc chống quá thưa. Toàn bộ khối lượng hàng chục tấn vữa tươi sẽ đè sập trần nhà.
Sàn bê tông bị võng: Có sửa được không? Chi phí xử lý bao nhiêu?
Sàn bị võng cần phải được đánh giá kỹ thuật chuyên sâu và gia cố kết cấu tốn kém. Rất nhiều chủ nhà mang tâm lý "tô trát dày thêm một chút cho phẳng là xong". Đó là hành động tự sát. Lớp vữa trát thêm chỉ làm tăng tải trọng chết, khiến sàn càng nhanh sập hơn.
Để sửa chữa sàn võng hoặc dầm nứt gãy, kỹ sư phải sử dụng phương pháp cấy thép sàn hoặc dán sợi Carbon (FRP) bọc quanh dầm, kết hợp bơm keo Epoxy áp lực cao vào các khe nứt. Chi phí gia cố xử lý kết cấu hiện nay vô cùng đắt đỏ, dao động từ 2.000.000 VNĐ đến 5.000.000 VNĐ/mét dài dầm tùy mức độ nghiêm trọng. Vì vậy, phòng bệnh hơn chữa bệnh, hãy giữ ván khuôn đúng 21 ngày!
5 thời điểm vàng chủ nhà BẮT BUỘC phải có mặt khi đổ bê tông
Bạn không cần túc trực 24/24 tại công trường để quản lý thợ. Tuy nhiên, để làm chủ kỹ thuật đổ bê tông sàn nhà, chủ nhà phải giám sát trực tiếp 5 thời điểm then chốt sau đây. Đừng bao giờ giao phó toàn bộ trách nhiệm cho cai thầu trong những cột mốc này:
-
Trước khi đổ 2 tiếng (Nghiệm thu ván khuôn và cốt thép): Cầm bản vẽ kết cấu ra công trường. Kiểm tra xem thép có đúng đường kính (phi 10, phi 12) không, cục kê bê tông đã lót kín chưa, cốp pha có bị thủng lỗ hay bám rác không. Tuyệt đối không cho xe bê tông vào nếu chưa nghiệm thu xong bước này.
-
Khi xe bồn đầu tiên đến chân công trình (Kiểm tra phiếu & Test độ sụt): Chặn xe lại, yêu cầu tài xế xuất trình phiếu xuất kho. Nhìn kỹ 2 thông số: Loại mác bê tông (ví dụ: Mác 250) và Giờ xuất trạm. Bê tông tươi từ lúc ra khỏi trạm đến lúc bơm không được quá 120 phút. Sau đó, bắt buộc thợ phải test độ sụt bê tông (dùng nón cụt) để xác nhận vữa không quá loãng cũng không quá đặc.
-
Trong 30 phút đầu tiên khi bơm vữa (Giám sát đầm dùi): Đứng quan sát trực tiếp người cầm máy đầm. Ép thợ phải chọc mũi đầm sâu vào từng ngóc ngách, đặc biệt là các hốc cột và góc dầm chữ T. Nghe tiếng máy đầm gằn lên đều đặn mới đạt yêu cầu.
-
Khi xe bê tông cuối cùng xả hết (Giám sát xoa mặt): Yêu cầu thợ dùng thước nhôm gạt phẳng mặt sàn. Không cho phép họ bỏ về khi mặt bê tông vẫn còn lồi lõm sỏi đá.
-
Sáng ngày hôm sau (Kiểm tra bảo dưỡng): Quay lại công trường vào sáng sớm. Kiểm tra xem thợ đã trải bao bố giữ ẩm và tiến hành tưới nước bảo dưỡng lên toàn bộ mặt sàn chưa. Nếu mặt sàn khô rang và trắng mốc, hãy lập tức phạt thầu.
Hoặc tham khảo thêm kinh nghiệm giám sát xây nhà cho người không chuyên của chúng tôi để xem khi nào cần có mặt tại công trình.

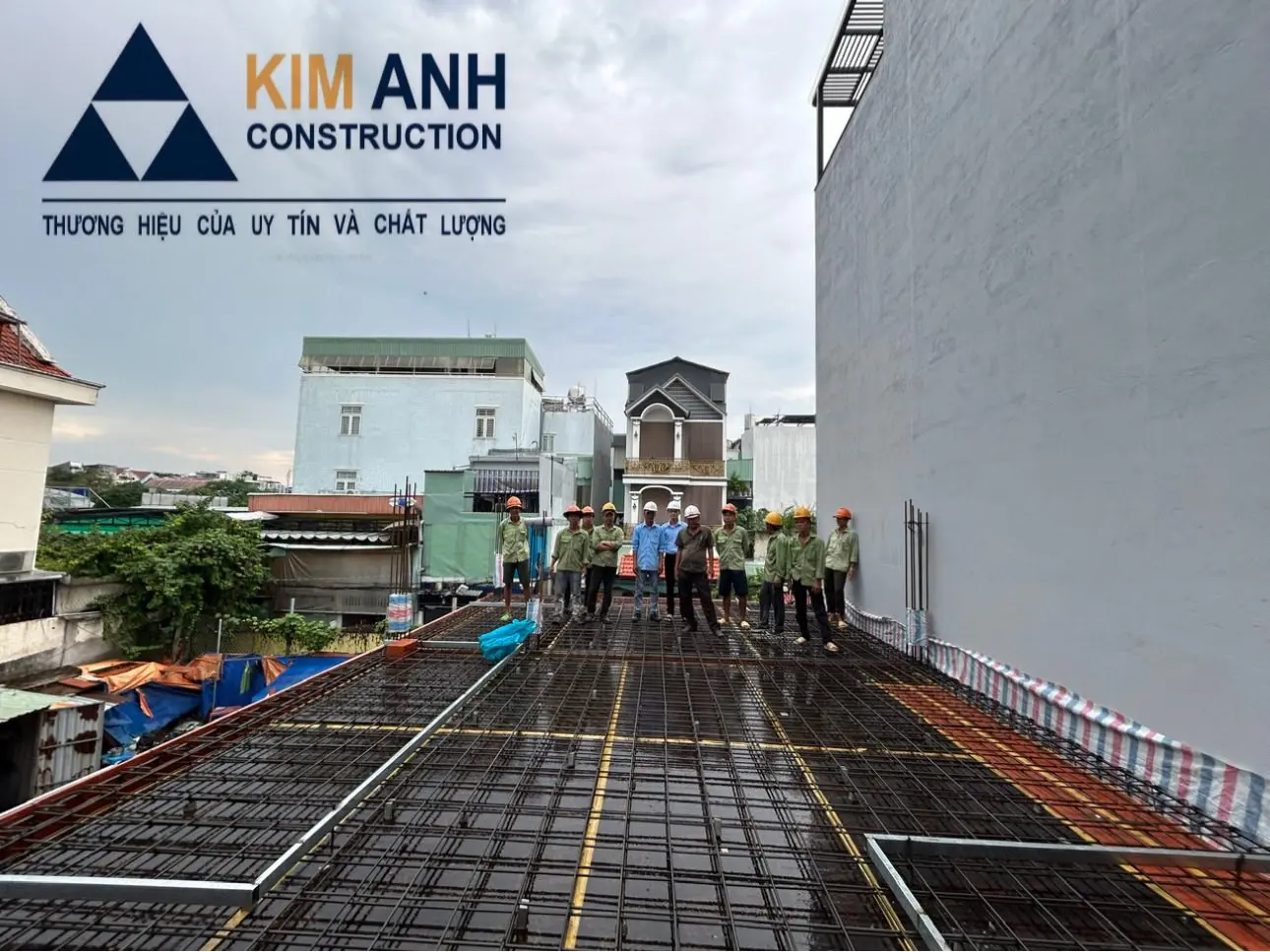

Phân biệt cốp pha nhôm và cốp pha ván phủ phim: Loại nào cho bê tông đẹp hơn?
Việc lựa chọn hệ thống ván khuôn (cốp pha) ảnh hưởng trực tiếp đến độ phẳng và tính thẩm mỹ của mặt bê tông sau khi tháo dỡ. Hiện nay, thị trường thi công nhà phố cao cấp chủ yếu sử dụng hai loại: Cốp pha nhôm và ván khuôn phủ phim.
Bảng so sánh năng lực của 2 loại hệ thống ván khuôn phổ biến:
| Tiêu chí | Cốp pha nhôm | Ván khuôn phủ phim |
| Chất lượng bề mặt bê tông | Cực kỳ láng mịn, chuẩn xác từng milimet. Thường không cần trát vữa lại mà có thể bả matit sơn trực tiếp. | Phẳng, nhẵn mịn bóng. Mặt sàn và vách dầm đẹp, sắc nét. Vẫn cần lớp vữa mỏng để tô trát hoàn thiện. |
| Độ kín khít, chống mất nước | Tuyệt đối 100%. Không có hiện tượng rỉ nước xi măng tại các hốc nối. | Tốt (khoảng 95%). Cần dán băng keo kỹ tại các khe ghép ván để vữa không chảy ra. |
| Tốc độ thi công & Lắp ráp | Rất nhanh do cấu kiện lắp ghép định hình sẵn theo chốt. | Khá nhanh, linh hoạt cắt xẻ ván theo các góc cạnh ziczac của nhà ống. |
| Phân khúc áp dụng phù hợp | Tòa nhà cao tầng, chung cư, biệt thự quy mô lớn (Do chi phí đầu tư bộ khuôn nhôm ban đầu rất đắt). | Nhà phố dân dụng, biệt thự (Chi phí hợp lý, tối ưu cho nhà thầu và gia chủ). |
Lời khuyên từ chuyên gia: Đối với nhà phố thông thường, việc yêu cầu nhà thầu sử dụng ván khuôn phủ phim mới kết hợp với hệ thống giáo chống thép là lựa chọn hoàn hảo nhất, vừa mang lại chất lượng bề tông phẳng lỳ không bị rỗ, vừa tối ưu chi phí đầu tư.

10 điểm nghiệm thu sàn bê tông cốt thép chủ nhà phải kiểm tra
Để không bị nhà thầu qua mặt, chủ nhà sử dụng danh sách 10 điểm dưới đây để nghiệm thu sàn trước khi quyết định giải ngân thanh toán giai đoạn. Hãy copy danh sách này vào điện thoại của bạn:
-
Vị trí thép tăng cường: Thép mũ (lớp thép trên) tại các vị trí bụng dầm và đầu cột đã được bố trí đúng kích thước bản vẽ chưa?
-
Độ sạch của thép: Cốt thép không bám rỉ vảy, không dính dầu mỡ, không bị dính bùn đất.
-
Mối nối thép (Chiều dài neo): Đo chiều dài đoạn nối thép (ép thợ nối sole cốt thép, đoạn nối phải đảm bảo tối thiểu bằng 30 lần đường kính thép, ví dụ thép D16 nối ít nhất 48cm).
-
Cục kê bảo vệ: Mật độ cục kê tối thiểu 4-5 viên/m2 sàn.
-
Kỹ thuật chừa lỗ mở (Sàn vệ sinh, giếng trời): Đã đặt sẵn các ống sleeve xuyên sàn cho hộp kỹ thuật MEP chưa? Tuyệt đối cấm đục phá bê tông sau khi đổ để luồn ống.
-
Xác nhận phiếu trạm trộn: Giữ lại toàn bộ cuống phiếu giao hàng của xe bơm bê tông tươi thương phẩm để đối chiếu tổng khối lượng.
-
Giám sát lấy mẫu nén: Yêu cầu lấy ít nhất 3 cục mẫu bê tông hình lập phương (15x15x15cm) để đi nén kiểm định mác bê tông sau 28 ngày.
-
Đo chiều dày sàn: Dùng cây ti sắt cắm xuống lớp bê tông vừa đổ để kiểm tra độ dày thực tế so với thiết kế (thường sàn nhà phố dày 10cm - 12cm).
-
Kiểm tra búa (Sau khi bê tông cứng): Dùng búa gõ nhẹ lên mặt sàn. Bê tông đặc chắc sẽ phát ra âm thanh "đanh, trong". Nếu nghe tiếng "bụp, đục", chỗ đó bị rỗng hoặc xốp.
-
Bề mặt không nứt, không rỗ: Sàn phẳng, không đọng vũng nước, không có các vết nứt chân chim lưới hoặc rỗ tổ ong lòi đá.
Kim Anh cam kết gì về quy trình đổ bê tông tại công trình của bạn?
Ngôi nhà là tài sản lớn nhất đời người. Bạn không thể mang hàng tỷ đồng ra để làm "chuột bạch" cho những đơn vị thi công không có quy chuẩn. Tại Xây Dựng Kim Anh, chúng tôi thấu hiểu sự lo lắng tột độ của gia chủ về bài toán ăn bớt vật tư hay làm dối công đoạn.
Xây Dựng Kim Anh cam kết áp dụng quy trình đổ bê tông cốt thép chuẩn TCVN với chính sách bảo vệ quyền lợi khách hàng mạnh mẽ nhất thị trường TPHCM:
-
Sử dụng 100% bê tông tươi thương phẩm: Khẳng định chất lượng từ các trạm trộn uy tín (Lê Phan, Holcim, Fico). Không bao giờ trộn tay phần khung xương chịu lực (Cột, dầm, sàn).
-
Cam kết giữ cốp pha đáy đủ 21 ngày: Chúng tôi đầu tư số lượng lớn ván khuôn phủ phim và giáo chống. Tuyệt đối không xoay vòng vật tư, không ép tiến độ bằng cách tháo dỡ sớm gây rủi ro nứt sàn bê tông.
-
Kỹ sư giám sát bám sát hiện trường: Mỗi công trình đều có một Kỹ sư trưởng trực tiếp chỉ đạo đội thợ, cập nhật hình ảnh đầm dùi, nghiệm thu thép, đo độ sụt bê tông hàng ngày vào nhóm Zalo cho gia chủ theo dõi.
-
Bảo hành kết cấu 10 năm: Chịu trách nhiệm pháp lý và tài chính hoàn toàn nếu công trình xảy ra hiện tượng sụt lún, nứt gãy dầm sàn do lỗi thi công.
TÌM ĐƠN VỊ XÂY DỰNG TẠI CÁC QUẬN TPHCM?
Dù lô đất của bạn nằm ở khu vực đất yếu như Quận 7, Nhà Bè, Bình Chánh hay khu vực nền đất cứng như Quận 12, Hóc Môn, Gò Vấp, đội ngũ Kỹ sư Kim Anh luôn có giải pháp kết cấu móng và đổ bê tông phù hợp nhất. Xem chi tiết báo giá ưu đãi từng khu vực tại dịch vụ: Xây nhà trọn gói.
Việc xây lên một bộ khung xương vững chắc không phải là phép màu, đó là sự tuân thủ nghiêm ngặt tính kỷ luật trong khoa học xây dựng. Nắm rõ kỹ thuật đổ bê tông sàn nhà, không thỏa hiệp trong khâu nghiệm thu vật tư và tuyệt đối hiểu rõ tháo cốp pha bao lâu là an toàn chính là cách tốt nhất để bạn tự vệ trước những chiêu trò gian dối trên công trường.
Một ngôi nhà đẹp bắt đầu từ một bộ khung vững chãi không tì vết. Đừng đánh cược sự bình yên của gia đình vào những nhà thầu mập mờ, làm việc không có cam kết văn bản.
Nếu bạn đang chuẩn bị khởi công tổ ấm và cần một đơn vị thi công minh bạch, đàng hoàng, đặt đạo đức nghề nghiệp lên hàng đầu, hãy nhấc máy gọi ngay cho Xây Dựng Kim Anh. Đội ngũ kỹ sư của chúng tôi sẵn sàng xuống tận lô đất khảo sát, tư vấn giải pháp kết cấu và bóc tách dự toán hoàn toàn miễn phí!
THÔNG TIN LIÊN HỆ CÔNG TY TNHH TƯ VẤN THIẾT KẾ XÂY DỰNG KIM ANH
-
Địa chỉ: 98/5 Nguyễn Thị Đẹt, Ấp 25, Xã Đông Thạnh, TP Hồ Chí Minh
-
Hotline/Zalo tư vấn 24/7: 0974 776 305 – 0966 289 559 – 0987 244 305
-
Email: xaydungkimanh@gmail.com
-
Mã số thuế: 0314264130
